某暖通工程設備安裝

2008-03-18 08:59    【  【打印】【我要糾錯】

  設備安裝

  1.設備基礎驗收

  設備到場后,檢查設備基礎尺寸及水平度,是否滿足設備隨機技術文件要求,如有偏差,要及時進行整改,確保設備正確安裝。

  2.冷水機組安裝

  2.1進行開箱檢查,核對設備名稱、規格、型號是否與設計相符以及備品備件是否齊全,檢查設備外觀是否有損壞和銹蝕等情況,技術文件是否齊全等;

  2.2檢查設備混凝土基礎,驗收合格后方可安裝;

  2.3整體安裝的機組縱、橫向水平度允許偏差要符合設備技術文件的規定;

  2.4機組位置、標高和管口方向要符合設計要求,減振參照廠家設備減振要求進行,地腳螺栓須擰緊,并有防松動措施。

  3.水泵安裝

  3.1檢查基礎和劃線。水泵安裝前復測基礎的標高、中心線,將中心線標在基礎上,以檢查預留孔或預埋地腳螺栓的準確度;

  3.2水泵就位于基礎前,將水泵底座表面的污穢物、泥土等雜物清除干凈,將水泵和基礎中心線對準定位,每個地腳螺栓在預留孔洞中保持垂直;

  3.3水泵的找正與找平,校對水平度、標高、中心線,分初平和精平兩步進行;初平即找出水泵的中心線與基礎的中心線,進行對正;將水泵進行初步固定;精平是在將水泵最終固定之前對水泵的中心線、水平度、標高等資料進行仔細核對,利用找平薄鋼板或銅板進行調平,并最終進行定位;

  3.4灌漿固定,上述工作完成后,將基礎鏟成麻面并清除污物,將碎石混凝土填滿并搗實,澆水養護;

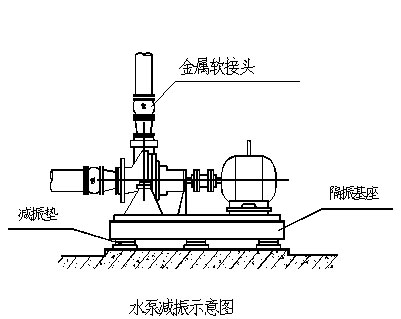

  3.5當混凝土強度達到設計強度70%以上時,緊固螺栓進行校合,進一步核對水泵的水平度、平行度、同軸度,使其完全達到設計要求,加油試運轉;水泵安裝時基礎采用減振臺座(或采用配重塊敷設減振墊的方式安裝水泵,具體待綜合現場情況、設備情況、設計要求后進行選定),進出口設金屬軟接頭以達到減振效果,減振示意圖如下圖所示:

hspace=0

  4.換熱器安裝

  安裝時特別注意配管的連接和接口質量,參考產品說明書中的要求。

  4.1管道要嚴格按照接口上的指示牌連接;

  4.2流體進口處要安裝合適的過濾器;

  4.3各個接管上要安裝切斷閥門,按要求安裝溫度計、壓力計等,以監測換熱器的功能;

  4.4在靠近換熱器處進行管道焊接時,要采取措施,保護換熱器和密封墊免受損害;

  4.5所有的管道必須用合適的管支架支撐,使換熱器免受額外應力。

  5.冷卻塔安裝

  安裝前校驗設備基礎是否符合要求。安裝時嚴格按照設計、施工規范及產品說明書要求進行。施工過程中注意冷卻塔安裝平穩,地腳螺栓的固定牢固;冷卻塔的出水管及噴嘴的方向和位置正確,布水均勻。安裝原則:

  5.1冷卻塔安裝位置必須遠離塵垢密集或有酸性氣體存在之場地環境;

  5.2冷卻塔安裝位置必須遠離煙囪或其它熱源地區;

  5.3冷卻塔安裝位置必須預留一定的空間,以便配管與機房主機相連接;

  5.4冷卻塔安裝位置必須保持水平,同時基礎與水盤支架必須保證緊固牢靠之連接;

  5.5冷卻塔安裝時,其入風口和周圍障礙物必須保持適當?shù)木嚯x、高度,避免熱回風及風量不足;

  5.6在組裝冷卻塔時,塔頂不準用氣焊、電焊,防止火災;若必須使用,則須按消防規則采取防范保護措施 ,準備好滅火器材,確保安全;

  5.7配管大小按冷卻塔體之接管尺寸進行配接,回水總管水平高度尺寸,一定要低于水塔、水盤盛水最低點,以便冬季將管中水排盡。

  6.空調機組的安裝

  6.1認真核對設備技術文件和設備基礎,確;A尺寸與水平度符合要求;

  6.2空調機組各功能段的組裝要符合設計規定的順序和要求;各功能段的連接要緊密,整體要平直;

  6.3機組下部的冷凝水排放管的水封高度要符合設計要求;

  6.4機組要清掃干凈,箱體內要無雜物、垃圾和積塵;

  6.5機組內空氣過濾器和熱交換器翅片要清潔、完好;

  6.6機組與基礎之間設橡膠減振墊進行減振,連接水管處采用軟接頭進行減振,防止設備振動沿管道進行傳遞。

  7.風機盤管的安裝

  7.1風機盤管要清掃干凈,箱體內要無雜物、垃圾和積塵;

  7.2外觀要完好無碰損,手動轉動風扇,保證葉輪轉動靈活、無磕碰及雜音;

  7.3風機的機殼不能承受其他機件和風機的重量,連接風機盤管的風管法蘭要與風機盤管的進出口法蘭相一致;

  7.4風機盤管安裝采用減振吊架,防止設備的震動傳遞到建筑的各處。

  8.貯水箱(膨脹水箱等)安裝

  檢查水箱的制造質量,保證無漏點。安裝后檢查安裝坐標、接口尺寸、焊接質量、除銹防腐質量、清除污染,做好灌水試驗。

延伸閱讀:暖通工程 設備安裝
收藏分享:論壇
分享到:
相關新聞
  • 特色班
    4大班次+2-3套全真模擬題
    提升學習效果
  • 精品班
    4大班次+2-3套全真模擬題+1套預測試題
  • 實驗班
    3套全真模擬題+2套預測試題+考前沖關寶典
  • 定制班
    3套模擬題+3套預測題+考前沖關寶典+考前重點
  • 移動班
    以知識點為單元授課練習,
    強化重點、難點、考點
版權聲明

  1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
  2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
  本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
  3、本網站歡迎積極投稿。
