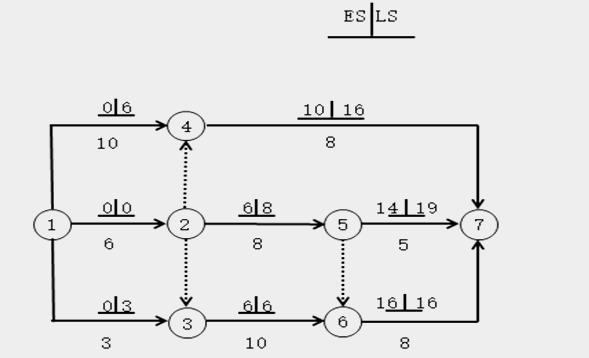

【例題·多選】(2021)某工程雙代號網絡計劃如下圖所示,圖中表明的正確信息有( )。
A.工作①→③的總時差等于自由時差
B.工作①→④的總時差等于自由時差
C.工作②→⑤的自由時差為零
D.工作⑤→⑦為關鍵工作
E.工作⑥→⑦為關鍵工作
『正確答案』ACE
『答案解析』本題考查的是按工作計算法。關鍵線路為①→②→③→⑥→⑦。選項A,工作①→③的總時差=自由時差=3。選項B,工作①→④的自由時差為0,總時差為6。選項C,工作②→⑤的自由時差為0。選項D,工作⑤→⑦為非關鍵工作。選項E,工作⑥→⑦為關鍵工作。
