日韩中文字幕高清在线专区,日韩午夜电影在线观看,日韩电影在线看,一区二区三区在线观看免费,99视频有精品视频免费观看,黄网站在线播放视频免费观看,美女脱裤子屁屁网站

24小時客服電話:010-82326699
  • 官方號
    微信公眾號
    熱門資訊,實時推送
    微信號:jianshe99zb
    官方視頻號
    免費直播,訂閱提醒
    微信掃碼即可關注
    考試指導老師
    掃碼了解并領取資料
    微信掃碼即可添加
    官方抖音號
    分享更多建工日常
    抖音掃一掃關注
  • APP下載
    掃一掃,立即下載
    醫學教育網APP下載

    開發者:北京正保建工教育科技有限公司

    蘋果版本:8.5.0

    安卓版本:8.5.0

    應用涉及權限:查看權限>

    APP:隱私政策:查看政策>

  • 當前位置:建設工程教育網 > 一級建造師 > 備考資料 > 復習資料

    合同價調整(二)-一級建造師經濟考點

    2021-03-30 16:00 來源:建設工程教育網
    打印
    字體:

    2021年一級建造師已經進入備考階段,但有許多考生可能在這個階段會不知從何下手來進行學習,小編為大家整理了一級建造師《建設工程經濟》的一些考點,希望對考生們有所幫助。

    合同價調整

    六、計日工

    施工過程中,承包人完成發包人提出的工程合同范圍以外的零星項目或工作,按合同中約定的綜合單價計價。

    發包人通知承包人以計日工方式實施的零星工作,承包人應予執行。

    七、市場價格波動引起的調整

    除專用合同條款另有約定外,市場價格波動超過合同當事人約定的范圍,合同價格應當調整。合同當事人可以在專用合同條款中約定選擇以下一種方式對合同價格進行調整:

    (一)采用價格指數進行價格調整

    (1)價格調整公式

    一建經濟考點184

    (2)暫時確定調整差額

    在計算調整差額時無現行價格指數的,合同當事人同意暫用前次價格指數計算。實際價格指數有調整的,合同當事人進行相應調整。

    (3)權重的調整

    約定的變更導致原定合同中的權重不合理時,按照“商定或確定”條款約定執行。

    (4)因承包人原因導致工期延誤后的價格調整

    應采用計劃竣工日期與實際竣工日期的兩個價格指數中較低的一個作為現行價格指數。

    (二)采用造價信息進行價格調整

    合同履行期間,因人工、材料、工程設備和機械臺班價格波動影響合同價格時,人工、機械使用費按照國家或省、自治區、直轄市建設行政管理部門、行業建設管理部門或其授權的工程造價管理機構發布的人工、機械使用費系數進行調整;

    需要進行價格調整的材料,其單價和采購數量應由發包人審批,發包人確認需調整的材料單價及數量,作為調整合同價格的依據。

    (1)人工單價發生變化且符合省級或行業建設主管部門發布的人工費調整規定,合同當事人應按省級或行業建設主管部門或其授權的工程造價管理機構發布的人工費等文件調整合同價格,但承包人對人工費或人工單價的報價高于發布價格的除外。

    (2)材料、工程設備價格變化的價款調整按照發包人提供的基準價格,按以下風險范圍規定執行:

    1)承包人在已標價工程量清單或預算書中載明材料單價低于基準價格的:除專用合同條款另有約定外,合同履行期間材料單價漲幅以基準價格為基礎超過5%時,或材料單價跌幅以在已標價工程量清單或預算書中載明材料單價為基礎超過5%時,其超過部分據實調整。

    2)承包人在已標價工程量清單或預算書中載明材料單價高于基準價格的:除專用合同條款另有約定外,合同履行期間材料單價跌幅以基準價格為基礎超過5%時,材料單價漲幅以在已標價工程量清單或預算書中載明材料單價為基礎超過5%時,其超過部分據實調整。

    3)承包人在已標價工程量清單或預算書中載明材料單價等于基準價格的:除專用合同條款另有約定外,合同履行期間材料單價漲跌幅以基準價格為基礎超過±5%時,其超過部分據實調整。

    4)承包人應在采購材料前將采購數量和新的材料單價報發包人核對,發包人確認用于工程時,發包人應確認采購材料的數量和單價。發包人在收到承包人報送的確認資料后5天內不予答復的視為認可,作為調整合同價格的依據。未經發包人事先核對,承包人自行采購材料的,發包人有權不予調整合同價格。發包人同意的,可以調整合同價格。

    (3)施工機械臺班單價或施工機械使用費發生變化超過省級或行業建設主管部門或其授權的工程造價管理機構規定的范圍時,按其規定調整合同價款。

    八、暫估價

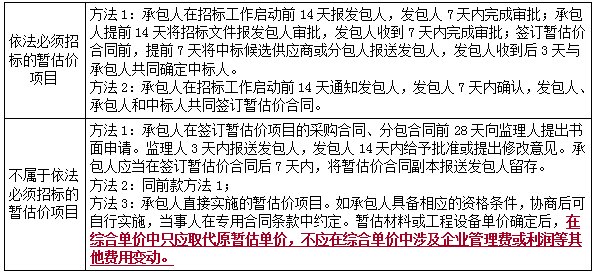

    暫估價專業分包工程、服務、材料和工程設備的明細由合同當事人在專用合同條款中約定。

    一建經濟考點185

    九、不可抗力

    (1)永久工程、已運至施工現場的材料和工程設備的損壞,以及因工程損壞造成的第三人人員傷亡和財產損失由發包人承擔;

    (2)承包人施工設備的損壞由承包人承擔;

    (3)發包人和承包人承擔各自人員傷亡和財產的損失;

    (4)因不可抗力影響承包人履行合同約定的義務,已經引起或將引起工期延誤的,應當順延,由此導致承包人停工的費用損失由發包人和承包人合理分擔,停工期間必須支付的工人工資由發包人承擔;

    (5)因不可抗力引起或將引起工期延誤,發包人要求趕工的,由此增加的趕工費用由發包人承擔;

    (6)承包人在停工期間按照發包人要求照管、清理和修復工程的費用由發包人承擔。

    【提示1】不可抗力發生后,合同當事人均應采取措施盡量避免和減少損失的擴大,任何一方當事人沒有采取有效措施導致?lián)p失擴大的,應對擴大的損失承擔責任。

    【提示2】因合同一方遲延履行合同義務,在遲延履行期間遭遇不可抗力的,不免除其違約責任。

    十、提前竣工(趕工補償)

    (1)工程發包時,招標人應當依據相關工程的工期定額合理計算工期,壓縮的工期天數不得超過定額工期的20%,將其量化。超過者,應在招標文件中明示增加趕工費用。

    (2)工程實施過程中,發包人要求合同工程提前竣工的,應征得承包人同意后與承包人商定采取加快工程進度的措施,并應修訂合同工程進度計劃。發包人應承擔承包人由此增加的提前竣工(趕工補償)費用。

    (3)發承包雙方應在合同中約定提前竣工每日歷天應補償額度,此項費用應作為增加合同價款列入竣工結算文件中,應與結算款一并支付。

    趕工費用主要包括:①人工費的增加;②材料費的增加;③機械費的增加。

    十一、暫列金額

    用于工程合同簽訂時尚未確定或者不可預見的所需材料、工程設備、服務的采購,施工中可能發生的工程變更、合同約定調整因素出現時的合同價款調整以及發生的索賠、現場簽證等確認的費用。

    已簽約合同價中的暫列金額由發包人掌握使用。發包人按照合同的規定作出支付后,剩余歸發包人所有。

    推薦:

    一級建造師備考資料包↓↓↓

    一級建造師備考資料

    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    原價:¥89元起
    復購正課享優惠
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
