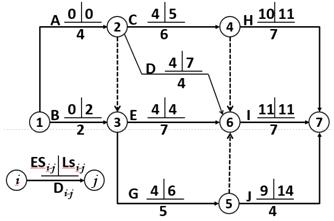

某工程雙代號網絡計劃如下圖,已標出各項工作的最早開始時間(ESi-j)、最遲開始時間(LSi-j)和
2021年新版教材已經發布,目前階段,有許多考生都已經開始為2021年一級建造師考試做準備,建設工程教育網就為大家整理了一級建造師《建設工程項目管理》的模擬題與答案解析,供考生們參考學習,助大家一臂之力!
某工程雙代號網絡計劃如下圖,已標出各項工作的最早開始時間(ESi-j)、最遲開始時間(LSi-j)和持續時間(Di-j)。該網絡計劃表明(?。?/p>
A.工作C和工作E均為關鍵工作
B.工作B的總時差和自由時差相等
C.工作D的總時差和自由時差相等
D.工作G的總時差、自由時差分別為2天和0天
E.工作J的總時差和自由時差相等
『正確答案』BCDE
『答案解析』本題考查的是雙代號網絡計劃時間參數的計算。選項A,工作C不是關鍵工作。
本題涉及知識點:雙代號網絡計劃時間參數的計算
