一級建造師考試建筑工程項目施工管理:網絡計劃技術
一級建造師考試建筑工程項目施工管理:網絡計劃技術,現在的競爭壓力這么大,同樣的在一級建造師考試中,也是壓力很大的,所以在備考考試的時候,一定要努力啦!為了幫助小伙們,接下來小編帶大家學習一級建造師考試建筑工程項目施工管理:網絡計劃技術。
1A422012 網絡計劃技術(條)
知識點小結及案例分析
一、網絡計劃的分類
我國常用的工程網絡計劃類型包括:雙代號網絡、雙代號時標網絡計劃、單代號網絡計劃、單代號搭接網絡計劃。
學員重點掌握雙代號網絡計劃及時標網絡計劃。
二、雙代號網絡計劃
1.識讀
2.繪制
3.虛箭線補充
4.時間參數計算
5.關鍵線路判定
6.工期優化——最優趕工方案的制定
最經濟的趕工原則:
(1)在關鍵線路上趕工,關鍵線路一旦形成始終保持;
(2)首先壓縮有趕工潛力且趕工費少的工作;
(3)趕工后質量應有保證。
7.工期索賠(站在承包商角度)
索賠性質成立且延誤時間超出總時差部分的工期可以向業主提出索賠。
8.案例分析

案例一
教材案例1A422012
背景資料:

某單項工程,按下圖所示進度計劃網絡圖組織施工。箭線下方括號外數字表示該工作的持續時間,括號內數字表示可壓縮時間,箭線上方括號內數字表示每天所需的趕工費用。
原計劃工期是170天,在第75天進行的進度檢查時發現:工作A已全部完成,工作B剛剛開始。由于工作B是關鍵工作,所以它拖后15天,將導致總工期延長15天完成。

問題:
1.為使本單項工程仍按原工期完成,則必須趕工,調整原計劃,問應如何調整原計劃,既經濟又保證整修工作能在計劃的170天內完成,并列出詳細調整過程。
2.試計算經調整后,所需投入的趕工費用。
『參考答案』
1.目前總工期拖后15d,此時的關鍵線路:B→D→H
1)其中工作B趕工費率最低,故先對工作B持續時間進行壓縮:
工作B壓縮5d,因此增加費用為5×200=1000元
總工期為:185-5=180d
關鍵線路:B→D→H
2)剩余關鍵工作中,工作D趕工費率最低,故應對工作D持續時間進行壓縮。
工作D壓縮的同時,應考慮與之平等的各線路,以各線路工作正常進展均不影響總工期為限。
故工作D只能壓縮5d,因此增加費用為5×300=1500元
總工期為:180-5=175d
關鍵線路:B→D→H和B→C→F→H兩條。
3)剩余關鍵工作中,存在三種壓縮方式:同時壓縮工作C、工作D;同時壓縮工作F、工作D;壓縮工作H。
同時壓縮工作C和工作D的趕工費率最低,故應對工作C和工作D同時進行壓縮。
工作C最大壓縮天數3d,故本次調整只能壓縮3d,因此增加費用為3×100+3×300=1200元
總工期為:175-3=172d
關鍵線路:B→D→H和B→C→F→H兩條。
4)剩下關鍵工作中,壓縮工作H趕工費率最低,故應對工作H進行壓縮。
工作H壓縮2d,因此增加費用為2×420=840元
總工期為:172-2=170d
5)通過以上工期調整,工作仍能按照原計劃的170d完成。
2.所需投入的趕工費用為:
1000+1500+1200+840=4540元。
案例二【2013試題摘錄】
背景資料:

某工程基礎底板施工,合同約定工期50天,項目經理部根據業主提供的電子版圖紙編制了施工進度計劃(如圖1)。底板施工暫未考慮流水施工。在施工準備及施工過程中,發生了如下事件:

圖1 施工進度計劃圖
事件一:公司在審批該施工進度計劃(橫道圖)時提出,計劃未考慮工序B與C,工序D與F之間的技術間歇(養護)時間,要求項目經理部修改。兩處工序技術間歇(養護)均為2天,項目經理部按要求調整了進度計劃,經監理批準后實施。
問題:

在答題卡上繪制事件一中調整后的施工進度計劃網絡圖(雙代號),并用雙線表示出關鍵線路。計算其計劃工期。
『參考答案』
計劃工期=5+5+2+5+5+2+20+5=49天

三、雙代號時標網絡計劃
1.識讀(關鍵線路、自由時差、最早開始時間、最早完成時間)
2.總時差的計算
TFi-j=FFi-j+min{TFj-k}
3.實際進度前鋒線的繪制與判斷
4.工期索賠

5.案例分析(2014年試題摘錄)
背景資料:
某辦公樓工程,地下二層,地上十層,總建筑面積27000m2,現澆鋼筋混凝土框架結構,建設單位與施工總承包單位簽訂了施工總承包合同,雙方約定工期為20個月,建設單位供應部分主要材料。
在合同履行過程中,發生了下列事件:

事件一:施工總承包單位按規定向項目監理工程師提交了施工總進度計劃網絡圖(如下圖所示),該計劃通過了監理工程師的審查和確認。

事件二:工作B(特種混凝土工程)進行1個月后,因建設單位原因修改設計導致停工2個月。設計變更后,施工總承包單位及時向監理工程師提出了費用索賠申請(如下表所示),索賠內容和數量經監理工程師審查符合實際情況。
費用索賠申請一覽表
序號
|
內容
|
數量
|
計算式
|
備注
|
1
|
新增特種混凝土工程費
|
500m3
|
500×1050=525000元
|
新增特種混凝土工程綜合單價1050元/m3
|
2
|
機械設備閑置費補償
|
60臺班
|
60×210=12600元
|
臺班費210元/臺班
|
3
|
人工窩工補償
|
1600工日
|
1600×85=136000元
|
人工工日單價85元/工日
|
事件三:在施工過程中,由于建設單位供應的主材未能按時交付給施工總承包單位,致使工作K的實際進度在第11月底時拖后三個月;部分施工機械由于施工總承包單位原因未能按時進場,致使工作H的實際進度在第11月底時拖后一個月,在工作F進行過程中,由于施工工藝不符合施工規范要求導致發生質量問題,被監理工程師責令整改,致使工作F的實際進度在第11月底拖后一個月。施工總承包單位就工作K、H、F工期拖后分別提出了工期索賠。
問題:
1.事件一中,施工總承包單位應重點控制哪條線路(以網絡圖節點表示)?
2.事件二中,費用索賠申請一覽表中有哪些不妥之處?分別說明理由。
3.事件三中,分別分析工作K、H、F的總時差,并判斷其進度偏差對施工總工期的影響。分別判斷是施工總承包單位就工作K、H、F工期拖后提出的工期索賠是否成立?

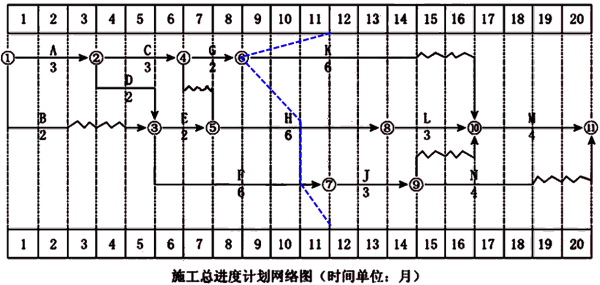

補充問題:繪制第11個月末的實際進度前鋒線。
【參考答案】
問題1:
?、?rarr;②→③→⑤→⑧→⑩→
問題2:
(1)機械閑置費補償按照臺班費計算索賠費用不妥。
理由是:如是自有設備,索賠費應按照折舊費計算索賠費用或考慮降效。如是租賃設備,按照租賃費計算。
(2)人工窩工費補償按照人工工日單價計算索賠費用不妥。
理由是:窩工應考慮降效,計算時人工工日單價按窩工單價計算,不能按工作狀態計費。
問題3:
事件一,TFK=2月,因延誤的時間超出總時差1個月,所以對總工期有影響,直接影響1個月;
事件二,TFH=0,工作拖延1個月,對總工期有影響,直接影響1個月;
事件三,TFF=2,雖拖延1個月,但未超出總時差,所以對總工期無影響。
如現場發生以上三個事件,而又沒有趕工,則將拖延總工期1個月。
K工期拖后提出的工期索賠成立,可以順延1個月,因為是建設單位的責任且超出總時差1個月。
H工期拖后提出的工期索賠不成立,因為此事件屬于施工總承包單位應承擔的責任。
F工期拖后提出的工期索賠不成立,因為此事件屬于施工總承包單位應承擔的責任。
補充問題:實際進度前鋒線如下圖所示
