一級建造師考試成本分析和成本考核
一級建造師考試成本分析和成本考核,一級建造師考試涉及考點比較多,記憶起來也比較困難。我們可以對這些知識點進行梳理。這樣備考,效果才能比較好。今天為大家介紹的是一級建造師考試成本分析和成本考核,希望對各位有所幫助。
1Z202050 成本分析和成本考核
2051 成本分析的依據、內容和步驟
01項目成本計劃
02項目成本核算資料
03項目的會計核算
04統計核算
05業務核算

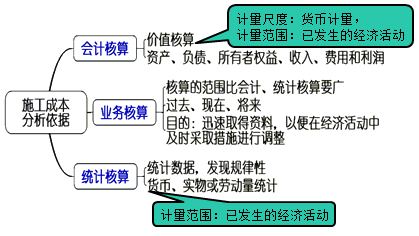

成本分析的內容:
>>時間節點成本分析
>>工作任務分解單元成本分析
>>組織單元成本分析
>>單項指標成本分析
>>綜合項目成本分析
成本分析的步驟:
>>選擇成本分析方法
>>收集成本信息
>>進行成本數據處理
>>分析成本形成原因
>>確定成本結果
【例題·單選】(2017年)關于施工成本分析依據的說法,正確的是( )。
A.統計核算可以用貨幣計算
B.業務核算主要是價值核算
C.統計核算的計量尺度比會計核算窄
D.會計核算可以對尚未發生的經濟活動進行核算
『正確答案』A
『答案解析』本題考查的是施工成本分析的依據。選項B,會計核算主要是價值核算;選項C,統計核算的計量尺度比會計核算寬;選項D,業務核算可對尚未發生的經濟活動進行核算。
【例題·單選】(2016年)下列施工成本分析依據中,屬于可對已發生,又可對尚未發生或正在發生的經濟活動進行核算的是( )
A.會計核算
B.統計核算
C.成本預測
D.業務核算
『正確答案』D
『答案解析』本題考查的是施工成本分析的依據。會計和統計核算一般是對已經發生的經濟活動進行核算,而業務核算不但可以核算已經完成的項目是否達到原定的目的、取得預期的效果,而且可以對尚未發生或正在發生的經濟活動進行核算。
【例題·多選】成本分析的內容包括( )
A.時間節點成本分析
B.工作任務分解單元成本分析
C.分析成本形成原因
D.綜合項目成本分析
E.組織指標成本分析
『正確答案』ABDE
『答案解析』本題考查的是施工成本分析的內容。成本分析的內容:時間節點成本分析;工作任務分解單元成本分析;組織單元成本分析;單項指標成本分析;綜合項目成本分析。
2052 成本分析的方法
一、成本分析的基本方法

(一)比較法
?、賹嶋H指標與目標指標對比
分析影響因素,采取措施,保證目標實現
?、诒酒趯嶋H指標與上期實際指標對比
施工管理水平的提高程度
?、叟c本行業平均水平、先進水平對比
技術和管理水平與行業
對比提高項目管理水平
|
             指標
             |

             本年計劃
             |

             上年實際
             |

             企業先進
             |

             本年實際
             |

             差異數
             |
        ||
|
             與計劃比
             |

             與上年比
             |

             與先進比
             |
        |||||
|
             節約額
             |

             100
             |

             95
             |

             130
             |

             120
             |

             20
             |

             25
             |

             -10
             |

(二)因素分析法(連環置換法)
【例題】商品混凝土目標成本為443040元,實際成本為473697元,比目標成本增加30657元,資料見下表,分析成本增加的原因。
替換順序:
先實物量,
后價值量;
先絕對值,
后相對值。
商品砼目標成本與實際成本對比表
|
             |

             單位
             |

             目標
             |

             實際
             |

             差額
             |

|
             產量
             |

             m3
             |

             600
             |

             630
             |

             +30
             |

|
             單價
             |

             元
             |

             710
             |

             730
             |

             +20
             |

|
             損耗率
             |

             %
             |

             4
             |

             3
             |

             -1
             |

|
             成本
             |

             元
             |

             443040
             |

             473697
             |

             +30657
             |

商品砼成本變動因素分析表
|
             順序
             |

             連環替代計算
             |

             差異(元)
             |

             因素分析
             |

|
             目標數
             |

             600×710×1.04
             |

             |

             |

|
             第一次替代
             |

             630×710×1.04
             |

             22152
             |

             由于產量增加30m3,成本增加22152元
             |

|
             第二次替代
             |

             630×730×1.04
             |

             13104
             |

             由于單價提高20元,成本增加13104元
             |

|
             第三次替代
             |

             630×730×1.03
             |

             -4599
             |

             由于損耗率下降1%,成本減少4599元
             |

|
             合計
             |

             22152+13104-4599=30657
             |

             30657
             |

             |

(三)差額計算法
【例題】某施工項目某月的實際成本降低額比計劃提高了___萬元,如表:
|
             項目
             |

             單位
             |

             計劃
             |

             實際
             |

             差額
             |

|
             預算成本
             |

             萬元
             |

             300
             |

             320
             |

             +20
             |

|
             成本降低率
             |

             %
             |

             4
             |

             4.5
             |

             +0.5
             |

|
             成本降低額
             |

             萬元
             |

             12
             |

             14.40
             |

             |

『答案解析』
1.預算成本增加對成本降低額的影響程度(320-300)×4%=0.80萬元
2.成本降低率提高對成本降低額的影響程度(4.5%-4%)×320=1.60萬元
以上兩項合計:0.80+ 1.60=2.40 萬元

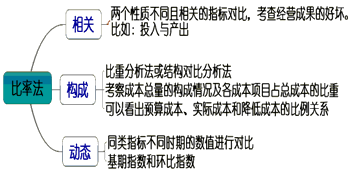

(四)比率法

成本構成比例分析表(單位:萬元)
|
             成本項目
             |

             預算成本
             |

             實際成本
             |

             降低成本
             |
        ||||
|
             金額
             |

             比重
             |

             金額
             |

             比重
             |

             金額
             |

             占本項(%)
             |

             占總量(%)
             |
        |
|
             一、直接成本
             |

             1263.79
             |

             93.2
             |

             1200.31
             |

             92.38
             |

             63.48
             |

             5.02
             |

             4.68
             |

|
             1.人工費
             |

             113.36
             |

             8.36
             |

             119.28
             |

             9.18
             |

             -5.92
             |

             -5.22
             |

             -0.44
             |

|
             2.材料費
             |

             1006.56
             |

             74.23
             |

             939.67
             |

             72.32
             |

             66.89
             |

             6.65
             |

             4.93
             |

|
             3.機具使用費
             |

             87.6
             |

             6.46
             |

             89.65
             |

             6.9
             |

             -2.05
             |

             -2.34
             |

             -0.15
             |

|
             4.措施費
             |

             56.27
             |

             4.15
             |

             51.71
             |

             3.98
             |

             4.56
             |

             8.1
             |

             0.34
             |

|
             二、間接成本
             |

             92.21
             |

             6.8
             |

             99.01
             |

             7.62
             |

             -6.8
             |

             -7.37
             |

             -0.5
             |

|
             總成本
             |

             1356
             |

             100
             |

             1299.32
             |

             100
             |

             56.68
             |

             4.18
             |

             4.18
             |

|
             比例(%)
             |

             100
             |

             -
             |

             95.82
             |

             -
             |

             4.18
             |

             -
             |

             -
             |

指標動態比較表
|
             項目
             |

             第一季度
             |

             第二季度
             |

             第三季度
             |

             第四季度
             |

|
             降低成本(萬元)
             |

             45.6
             |

             47.80
             |

             52.5
             |

             64.30
             |

|
             基期指數(%)
             |

             |

             104.82
             |

             115.13
             |

             141.01
             |

|
             環比指數(%)
             |

             |

             104.82
             |

             109.83
             |

             122.48
             |

【例題·單選】(2005年)能夠通過技術經濟指標的對比,檢查目標的完成情況,分析產生差異的原因,進而挖掘內部潛力的分析方法是( )。
A.因素分析法
B.差額計算法
C.比率法
D.比較法
『正確答案』D
『答案解析』本題考查的是施工成本分析的基本方法。比較法,又稱“指標對比分析法”,是指對比技術經濟指標,檢查目標的完成情況,分析產生差異的原因,進而挖掘降低成本的方法。
【例題·單選】(16、14、12、04年)下列施工成本分析方法中,可以用來分析各種因素對成本影響程度的是( )。
A.連環置換法
B.相關比率法
C.比重分析法
D.動態比率法
『正確答案』A
『答案解析』本題考查的是施工成本分析的基本方法。因素分析法又稱連環置換法,可用來分析各種因素對成本的影響程度。
【例題·多選】(2006年)施工成本分析常用的方法包括( )。
A.比較法
B.比率法
C.差額計算法
D.連環置換法
E.實際費用法
『正確答案』ABCD
『答案解析』本題考查的是施工成本分析的基本方法。成本分析的基本方法包括比較法、因素分析法、差額計算法、比率法。
【例題·單選】(2015年)某項目施工成本數據如下表,根據差額計算法,成本降低率提高對成本降低額的影響程度為( )萬元。
A.0.6 B.0.7
C.1.1 D.1.2
|
             項目
             |

             單位
             |

             計劃
             |

             實際
             |

             差額
             |

|
             成本
             |

             萬元
             |

             220
             |

             240
             |

             20
             |

|
             成本降低率
             |

             %
             |

             3
             |

             3.5
             |

             0.5
             |

|
             成本降低額
             |

             萬元
             |

             6.6
             |

             8.4
             |

             1.8
             |

『正確答案』D
『答案解析』本題考查的是施工成本分析的基本方法。成本降低率提高對成本降低額的影響為(3.5%-3%)×240=1.2萬元。
【例題·單選】(2014年)某施工項目某月的成本數據如下表,應用差額計算法得到預算成本增加對成本的影響是( )萬元。
A.12.0 B.8.0
C.6.4 D.1.6
|
             項目
             |

             單位
             |

             計劃
             |

             實際
             |

|
             預算成本
             |

             萬元
             |

             600
             |

             640
             |

|
             成本降低率
             |

             %
             |

             4
             |

             5
             |

『正確答案』D
『答案解析』本題考查的是施工成本分析的基本方法。利用差額計算法得:(640-600)×4%=1.6萬元
【例題·單選】(2011年)某分項工程的混凝土成本數據如下表所示。應用因素分析法分析各因素對成本的影響程度,可得到的正確結論是( )。
|
             項目
             |

             單位
             |

             目標
             |

             實際
             |

|
             產量
             |

             m3
             |

             800
             |

             850
             |

|
             單價
             |

             元
             |

             600
             |

             640
             |

|
             損耗率
             |

             %
             |

             5
             |

             3
             |

A.由于產量增加50m3,成本增加21300元
B.由于單價提高40元,成本增加35020元
C.實際成本與目標成本的差額為56320元
D.由于損耗下降2%,成本減少9600元
『正確答案』C
『答案解析』本題考查成本分析的基本方法?! ?/p>
|
             順序
             |

             連環替代計算
             |

             差異(元)
             |

             因素分析
             |

|
             目標數
             |

             800×600×1.05=504000
             |

             |

             |

|
             第一次替代
             |

             850×600×1.05=535500
             |

             535500-504000=31500
             |

             由于產量增加,成本增加31500元
             |

|
             第二次替代
             |

             850×640×1.05=571200
             |

             571200-535500=35700
             |

             由于單價提高40元,成本增加35700元
             |

|
             第三次替代
             |

             850×640×1.03=560320
             |

             560320-571200=-10880
             |

             由于損耗下降2%,成本減少10880元
             |

|
             合計
             |

             31500+35700-10880=56320
             |

             56320
             |

             實際成本與目標成本之差為56320元
             |

二、綜合成本的分析方法
(一)分部分項工程成本分析(已完、基礎)
1.施工項目成本分析的基礎。
2.“三算” 對比:已完工作的預算成本(來自投標報價成本)、目標成本(來自施工預算)、實際成本(來自施工任務的實際工程量、實耗人工、實耗材料)
3.分別計算實際偏差和目標偏差,分析偏差產生的原因,為今后的分部分項工程成本尋求節約的途徑。
4.對于主要的分部分項工程必須進行成本分析,而且要做到從開工到竣工進行系統的成本分析。
(二)月(季)度成本分析(定期、經常性的)

1.通過對各成本項目的成本分析,可以了解成本總量的構成比例和成本管理的薄弱環節。
2.如果屬于“政策性”虧損,則應從控制支出著手,把超支額壓縮到最低限度。
3.通過主要技術經濟指標的實際與目標對比,分析產量、工期、質量、“三材”節約率、機械利用率對成本的影響。
4.通過對技術組織措施執行效果的分析,尋求節約途徑。
(三)年度成本分析
1.企業成本要求一年結算一次,不得將本年成本轉入下一年度。
2.依據年度成本報表,重點是針對下一年度的施工進展情況制定切實可行的成本管理措施,以保證施工項目成本目標的實現。
(四)竣工成本的綜合分析
以各單位工程竣工成本分析的資料為基礎,再加上項目管理層的經營效益進行綜合分析。
包括三個方面:
?、倏⒐こ杀痉治?
②主要資源節超對比分析;
?、壑饕夹g(shù)節約措施及經濟效果分析。
【例題·單選】(2016年)在進行月(季)度成本分析時,如果存在“政策性”虧損,則應( )。
A.增加收入,彌補虧損
B.降低標準,防止再超支
C.暫停生產,等待政策調整
D.控制支出,壓縮超支額
『正確答案』D
『答案解析』本題考查的是綜合成本的分析方法。如果是屬于規定的“政策性”虧損,則應從控制支出著手,把超支額壓縮到最低限度。參見教材P109。
【例題·多選】(2016年)關于分部分項工程成本分析,下列說法正確的有( )。
A.分部分項成本分析是施工項目成本分析的基礎
B.必須對施工項目所有的分部分項進行成本分析
C.分部分項成本分析的方法是進行實際成本與目標成本比較
D.分部分項成本分析的對象為已完分部分項工程
E.對主要的分部分項工程要做到從開工到竣工進行系統的成本分析
『正確答案』ADE
『答案解析』本題考查的是綜合成本的分析方法。由于施工項目包括很多分部分項工程,無法也沒有必要對每一個分部分項工程都進行成本分析,選項B錯誤;分部分項工程成本分析的方法是:進行預算成本、目標成本和實際成本的“三算”對比,選項C錯誤。參見教材P108。
【例題·單選】(2013年)分部分項工程成本分析的“三算”對比分析,是指( )的比較。
A.概算成本、預算成本、決算成本
B.預算成本、目標成本、實際成本
C.月度成本、季度成本、年度成本
D.預算成本、計劃成本、目標成本
『正確答案』B
『答案解析』分部分項工程成本分析的方法是:進行預算成本、目標成本和實際成本的“三算”對比,分別計算實際偏差和目標偏差,分析偏差產生的原因,為今后的分部分項工程成本尋求節約途徑。參見教材P108。
【例題·多選】(2006年)施工項目月度成本分析的依據是當月的成本報表,分析的方法和內容包括( )。
A.通過實際成本與預算成本的對比,分析當月的成本降低水平
B.通過實際成本與目標成本的對比,分析目標成本的落實情況
C.通過累計實際成本與累計預算成本的對比,分析竣工成本降低水平
D.通過對各成本項目的成本分析,了解成本總量的構成比例
E.通過對技術組織措施執行效果的分析,尋求更加有效的節約途徑
『正確答案』ABDE
『答案解析』本題考查的是施工成本分析的方法。施工項目月度成本分析的方法有:(1)通過實際成本與預算成本的對比,分析當月的成本降低水平。(2)通過累計實際成本與累計預算成本的對比,分析累計的成本降低水平,預測實現項目成本目標的前景。(3)通過實際成本與目標成本的對比,分析目標成本的落實情況以及目標管理中的問題和不足,進而采取措施,加強成本管理,保證成本目標的落實。(4)通過對各成本項目的成本分析,可以了解成本總量的構成比例和成本管理的薄弱環節。(5)通過主要技術經濟指標的實際與目標對比,分析產量、工期、質量、“三材”節約率、機械利用率等對成本的影響。(6)通過對技術組織措施執行效果的分析,尋求更加有效的節約途徑。(7)分析其他有利條件、不利條件對成本的影響。參見教材P109。
【例題·多選】(2014、2013年)單位工程竣工成本分析的內容包括( )。
A.專項成本分析
B.竣工成本分析
C.成本總量構成比例分析
D.主要資源節超對比分析
E.主要技術節約措施及經濟效果分析
『正確答案』BDE
『答案解析』本題考查的是綜合成本的分析方法。單位工程竣工成本分析應包括以下3方面內容:(1)竣工成本分析;(2)主要資源節超對比分析;(3)主要技術節約措施及經濟效果分析。選項C屬于月(季)度成本分析的內容。參見教材P110。

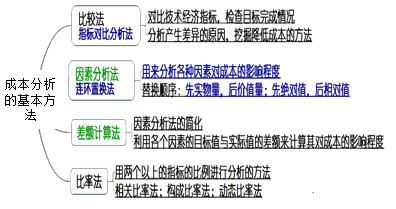

三、成本項目的分析方法
|
             人工費項目管理層分析
             |

             1.勞務分包合同中的勞務費
            2.其他人工費 (1)因?qū)嵨锕こ塘吭鰷p而調整的人工和人工費; (2)定額人工以外的計日工工資; (3)獎勵費用  |

|
             材料費
             |

             1.主要材料和結構件費用的分析;
            2.周轉材料使用費分析; 3.采購保管費分析(保管費率); 4.材料儲備資金分析(根據日平均用量、材料單價、儲備天數計算;因素分析法)  |

|
             機械使用費
             |

             滿足施工需要為前提,加強機械設備的平衡調度,充分發揮機械效用,加強維修保養,提高機械完好率等
             |

|
             管理費
             |

             通過預算與實際數的比較
             |

【例2052—3】某項目水泥的儲備資金變動情況見表:
儲備資金計劃與實際對比表 表1Z202052-8
|
             項目
             |

             單位
             |

             計劃
             |

             實際
             |

             差異
             |

|
             日平均用量
             |

             t
             |

             50
             |

             60
             |

             10
             |

|
             單價
             |

             元
             |

             400
             |

             420
             |

             20
             |

|
             儲備天數
             |

             d
             |

             7
             |

             6
             |

             -1
             |

|
             儲備金額
             |

             萬元
             |

             14
             |

             15.12
             |

             1.12
             |

根據上表,分析日平均用量,單價和儲備天數等因素的變動對水泥儲備資金的影響程度。
儲備資金因素分析表 表1Z202052-9
|
             順序
             |

             連環替代計算
             |

             差異
             |

             因素分析
             |

|
             計劃數
             |

             50×400×7=14.00 萬元
             |

             |

             |

|
             第一次替代
             |

             60×400×7=16.80萬元
             |

             +2.80萬元
             |

             由于日平均用量增加10t,增加儲備資金2.80萬元
             |

|
             第二次替代
             |

             60×420×7=17.64萬元
             |

             +0.84萬元
             |

             由于水泥單價提高20元/t,增加儲備資金0.84萬元
             |

|
             第三次替代
             |

             60×420×6=15.12萬元
             |

             -2.52萬元
             |

             由于儲備天數縮短一天,減少儲備資金2.52萬元
             |

|
             合計
             |

             2.80+2.84-2.52=1.12萬元
             |

             +1.12萬元
             |

             |

從以上分折可以發現,儲備天數是影響儲備資金的關鍵因素。因此,材料采購人員應該選擇運距短的供應單位,盡可能減少材料采購的中轉環節,縮短儲備天數。
四、專項成本分析方法
|
               內容
             |

                 方法
             |

             指標
             |

|
             成本盈虧異常分析
             |

             檢查成本盈虧異常的原因,應從經濟核算的“三同步”入手
             |

             完成多少產值、消耗多少資源、發生多少成本,必然同步,違背這個規律,就會發生異常
             |

|
             工期成本分析
             |

             計劃工期成本與實際工期成本的比較分析
             |

             一般采用比較法,然后應用“因素分析法”分析各種因素的變動對工期成本差異的影響程度
             |

|
             資金成本分析
             |

             資金與成本的關系是指工程收入與成本支出的關系
             |

             成本支出率=
             |

【例題·單選】(2017年)某項目在進行資金成本分析時,其計算期實際工程款收入為220萬元,計算期實際成本支出為119萬元,計劃工期成本為150萬元,則該項目成本支出率為( )。
A.30.69% B.54.09%
C.68.18% D.79.33%
『正確答案』B
『答案解析』本題考查的是專項成本分析方法。
  成本支出率=
×100%=119/220×100%=54.09%。
參見教材P113。
【例題·多選】(2017年)專項成本分析中,工期成本分析一般采取的方法有( )。
A.構成比率法 B.成本盈虧異常分析
C.比較法 D.因素分析法
E.成本支出率法
『正確答案』CD
『答案解析』本題考查的是專項成本分析方法。工期成本分析一般采用比較法,即將計劃工期成本與實際工期成本進行比較,然后應用“因素分析法”分析各種因素的變動對工期成本差異的影響程度。參見教材P113。
【總結】
|
             施工成本分析的基本方法
             |

             ■比較法、因素分析法、差額計算法、比率法
             |

|
             綜合成本的分析方法
             |

             ■分部分項工程成本分析
            ■月(季)度成本分析 ■年度成本分析 ■竣工成本分析  |

|
             成本項目的分析方法
             |

             ■人工費、材料費、機械使用費、管理費分析
             |

|
             專項成本分析方法
             |

             ■成本盈虧異常分析、工期成本分析、資金成本分析(專盈工資)
             |

2053 成本考核的依據和方法
一、成本考核的依據
成本計劃、成本控制、成本核算、成本分析的資料。
主要依據:成本計劃確定的各類指標
施工成本計劃一般有三類指標:數量指標(數值)、質量指標(比值)、效益指標(差值,降低額)
二、成本考核的方法
主要考核指標:項目成本降低額、項目成本降低率
成本考核可以分別考核公司層和項目管理部。
【例題·單選】施工成本計劃通常有三類指標,即( )。
A.擬完工作預算成本指標、已完工作預算成本指標和成本降低率指標
B.成本計劃的數量指標、質量指標和效益指標
C.預算成本指標、計劃成本指標和實際成本指標
D.人、財、物成本指標
『正確答案』B
『答案解析』本題考查的是施工成本管理的任務。施工成本計劃的指標應經過科學的分析預測確定,可以采用對比法、因素分析法等方法來進行測定,一般情況下有以下三類指標:成本計劃的數量指標;成本計劃的質量指標;成本計劃的效益指標。參見教材P113。
更多考試信息可關注【一級建造師】微信公眾號~





        - · 青海關于2025年度一級建造師職業資格考試考務工作的通知
 - · 2025年度貴州省一級建造師報名常見問題解答
 - · 西藏關于2025年度一級建造師職業資格考試考務工作的通知
 - · 廣西關于2025年度一級建造師職業資格考試考務工作的通知
 - · 四川關于2025年度一級建造師職業資格考試考務工作的通知
 - · 重慶關于2025年度一級建造師職業資格考試考務工作的通知
 - · 湖北關于2025年度一級建造師職業資格考試考務工作的通知
 - · 河南關于2025年度一級建造師職業資格考試考務工作的通知
 - · 天津關于2025年度一級建造師職業資格考試考務工作的通知
 - · 陜西關于2025年度一級建造師職業資格考試考務工作的通知
























掃一掃立即下載

掃碼添加老師
