成本核算的原則、依據、范圍和程序-二級建造師施工管理考點
在二級建造師備考中,各考點的歸納總結可以起到關鍵性的作用,小編為大家整理了二級建造師《建設工程施工管理》的一些知識點與考點,希望對考生們有所幫助。
成本核算的原則、依據、范圍和程序
一、成本核算的原則
三同步
形象進度 產值統計 成本歸集
形象進度表達的工程量、統計施工產值的工程量和實際成本歸集所依據的工程量均應是相同的數值。
二、成本核算的依據
1.各種財產物資的收發、領退、轉移、報廢、清查、盤點資料。做好各項財產物資的收發、領退、清查和盤點工作,是正確計算成本的前提條件。
2.與成本核算有關的各項原始記錄和工程量統計資料。
3.工時、材料、費用等各項內部消耗定額以及材料、結構件、作業、勞務的內部結算指導價。
三、成本核算的范圍

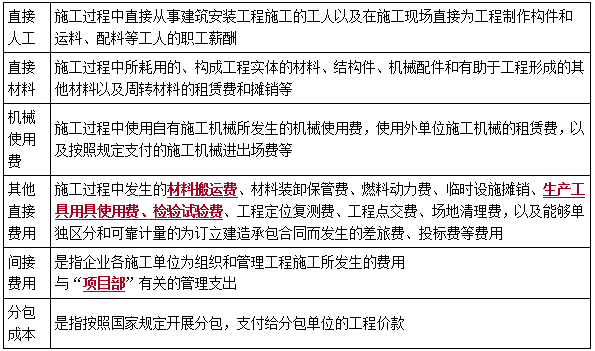

工程成本包括從建造合同簽訂開始至合同完成止所發生的、與執行合同有關的直接費用和間接費用。
【易混淆知識點辨析】
■成本控制的周期:投標階段→保證金返還全過程
■成本核算的范圍:建造合同簽訂→合同完成止
【2020年·單選】根據《企業會計準則》,下列費用中,屬于間接費用的是( )。
A.材料裝卸保管
B.周轉材料攤銷費
C.施工場地清理費
D.項目部的固定資產折舊費
『正確答案』D
『答案解析』本題考查的是施工成本核算的原則、依據、范圍和程序。選項ABC屬于直接費用。
四、成本核算的程序(工程→月份→具體對象→未完→已完結算)
1.對所發生的費用進行審核,以確定應計入工程成本的費用和計入各項期間費用的數額。
2.將應計入工程成本的各項費用,區分為哪些應當計入本月的工程成本,哪些應由其他月份的工程成本負擔。
3.將每個月應計入工程成本的生產費用,在各個成本對象之間進行分配和歸集,計算各工程成本。
4.對未完工程進行盤點,以確定本期已完工程實際成本。
5.將已完工程成本轉入工程結算成本;核算竣工工程實際成本。
