日韩中文字幕高清在线专区,日韩午夜电影在线观看,日韩电影在线看,一区二区三区在线观看免费,99视频有精品视频免费观看,黄网站在线播放视频免费观看,美女脱裤子屁屁网站

24小時客服電話:010-82333888
  • 官方號
    微信公眾號
    熱門資訊,實時推送
    微信號:jianshe99zb
    官方視頻號
    免費直播,訂閱提醒
    微信掃碼即可關注
    考試指導老師
    掃碼了解并領取資料
    微信掃碼即可添加
    官方抖音號
    分享更多建工日常
    抖音掃一掃關注
  • APP下載
    掃一掃,立即下載
    醫學教育網APP下載

    開發者:北京正保建工教育科技有限公司

    蘋果版本:8.5.0

    安卓版本:8.5.0

    應用涉及權限:查看權限>

    APP:隱私政策:查看政策>

  • 當前位置:建設工程教育網 > 二級建造師考試 > 備考資料 > 復習資料

    2022二建《管理》:1張高清思維導圖+5題攻克贏得值法

    2021-08-18 14:36 來源:建設工程教育網
    打印
    字體:

    二級建造師考試《建設工程施工管理》贏得值法考點,歷年分值在1分左右,考情分析+視頻講解+高清思維導圖+5題幫你輕松拿下此考點,歡迎收藏分享。

    視頻講解
    分值統計

    年份

    題型

    試題數量

    所占分值

    2021(1)

    單選

    1

    1

    2021(2)



    1

    1

    2020(1)



    1

    1

    2020(2)

    2019

    單選

    1

    1

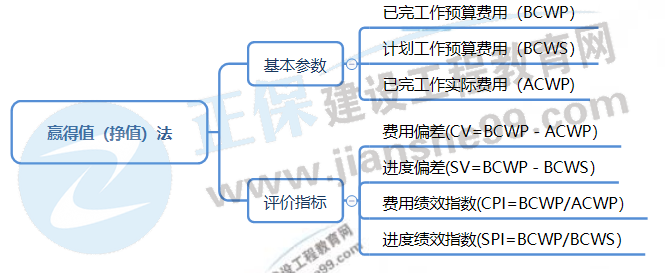

    思維導圖

    贏得值法

    金題鞏固

    【2021年單選】某清單項目計劃工程量為300m3,預算單價為600元,已完工程量為350m3,實際單價為650元。采用贏得值法分析該項目成本正確的是(?。?。

    A.費用節約,進度延誤

    B.費用節約,進度提前

    C.費用超支,進度延誤

    D.費用超支,進度提前



    2020年單選】某項目在中期檢查時發現,進度績效指數為0.85,費用績效指數為0.9,據此判斷該項目的實際狀況是(?。?。
    A.進度延誤,費用超支
    B.進度提前,費用節約
    C.進度延誤,費用節約
    D.進度提前,費用超支



    2019年單選】對某建設工程項目進行成本偏差分析,若當月計劃完成工作量是100m3,預算單價為300/m3;當月實際完成工作量是120m3,實際單價為320/m3,下列關于該項目當月成本偏差分析的說法,正確的是(?。?。
    A.費用偏差為-2400元,成本超支
    B.費用偏差為6000元,成本節約
    C.進度偏差為6000元,進度延誤
    D.進度偏差為2400元,進度提前



    2018年單選】某分部分項工程預算單價為300/m3,計劃1個月完成工程量100m3,實際施工中用了兩個月(勻速)完成工程量160m3,由于材料費上漲導致實際單價為330/m3。則該分部分項工程的費用偏差為(?。┰?/span>
    A.4800
    B.-4800
    C.18000
    D.-18000

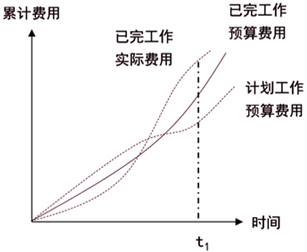

    2016年單選】某工程的贏得值曲線如下圖,關于t1時點成本和進度狀態的說法,正確的是(?。?。

    A.費用節約、進度超前
    B.費用超支、進度拖延
    C.費用節約、進度拖延
    D.費用超支、進度超前



    學員討論(0
    • 公開課
    • 輔導課程
    • 免費直播
    更多免費試聽課程點擊查看
    精品題庫
    • 題庫小程序
    正保刷題寶

    · 天天練

    · 歷年金題

    · 萬人???/p>

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
