2022年二級建造師備考已經開始,網校為二建考生整理了《建設工程施工管理》常見考點配套練習題,供大家練習使用。
【2021年多選】在工程網絡計劃中,工作的自由時差等于其(?。?。
A.與所有緊后工作之間間隔時間的最小值
B.所有緊后工作最早開始時間的最小值減去本工作的最早完成時間
C.在不影響其緊后工作最早開始時間的前提下可以利用的機動時間
D.完成節點最早時間減去開始節點最早時間減去本工作持續時間
E.最遲開始時間與最早開始時間的差值
【2021年單選】關于總時差、自由時差和間隔時間相互關系的說法,正確的是(?。?。
A.自由時差一定不超過其與緊后工作的間隔時間
B.與其緊后工作間隔時間均為0的工作,總時差一定是0
C.工作的自由時差是0,總時差一定是0
D.關鍵節點間的工作,總時差和自由時差不一定相等
【2020年單選】網絡計劃中,某項工作的持續時間是4天,最早第2天開始,兩項緊后工作分別最早在第8和第12天開始。該項工作的自由時差是(?。┨?。
A.4
B.2
C.6
D.8
【2019年單選】某工作有2個緊后工作,緊后工作的總時差分別是3天和5天,對應的間隔時間分別是4天和3天,則該工作的總時差是( )天。
A.7
B.6
C.8
D.9

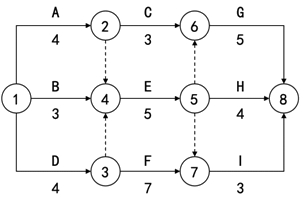

【2018年單選】某建設工程網絡計劃如下圖(時間單位:天),工作C的自由時差是(?。┨臁?/p>
A.2
B.0
C.1
D.3
