背景資料

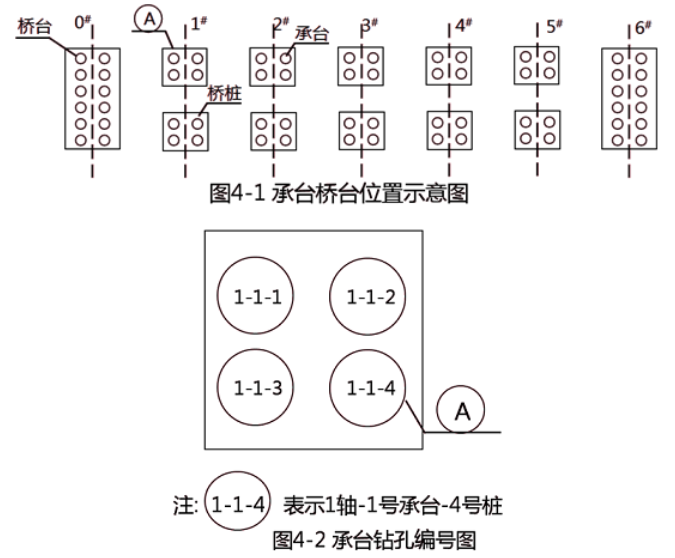

某公司項目部施工的橋梁基礎工程,灌注樁混凝土強度為C25,直徑1200mm,樁長18m,承臺、橋臺的位置如圖4-1所示,承臺的樁位編號如圖4-2所示。

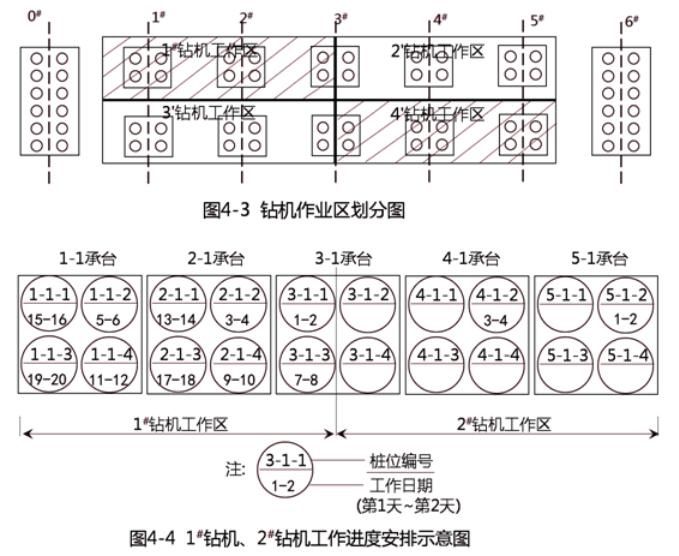

事件一:項目部依據工程地質條件,安排4臺反循環鉆機同時作業,鉆機工作效率(1根樁/2d)。在前12天,完成了橋臺的24根樁,后20天要完成10個承臺的40根樁。承臺施工前項目部對4臺鉆機作業劃分了區域,見圖4-3,并提出了要求:①每臺鉆機完成10根樁;②一座承臺只能安排1臺鉆機作業;③同一承臺兩樁施工間隙時間為2天。1#鉆機工作進度安排及2#鉆機部分工作進度安排如圖4-4所示。
事件二:項目部對已加工好的鋼筋籠做了相應標識,并且設置了樁頂定位吊環連接筋,鉆機成孔、清孔后,監理工程師驗收合格,立刻組織吊車吊放鋼筋籠和導管,導管底部距孔底0.5m。
事件三:經計算,編號為3-1-1的鉆孔灌注樁混凝土用量為Am3,商品混凝土到達現場后施工人員通過在導管內安放隔水球,導管頂部放置儲灰斗等措施灌注了首罐混凝土,經測量導管埋入混凝土的深度為2m。
問題:
1.事件一中補全2#鉆機工作區作業計劃,用圖4-4的形式表示。

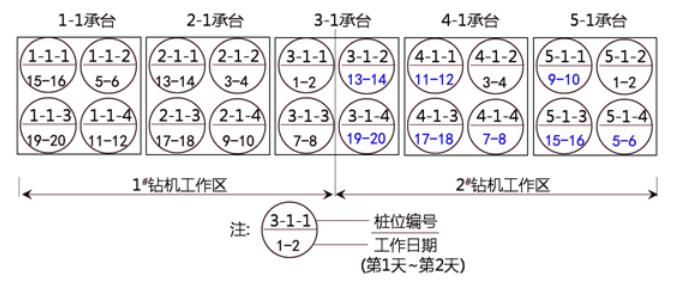

『參考答案』
此題要注意三號承臺的時間,不能取5-6和9-10。
2.鋼筋籠標識應有哪些內容?
『參考答案』
樁位編號,檢驗合格的標識盤。
3.事件二中吊放鋼筋籠入孔時樁頂高度定位連接筋長度如何確定,用計算公式(文字)表示。
『參考答案』

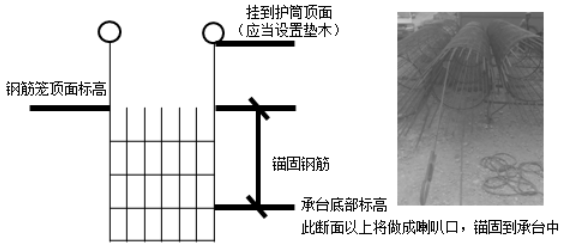

定位鋼筋長度=護筒頂標高-鋼筋籠頂標高+錨固焊縫的長度。
4.按照灌注樁施工技術要求,事件三中A值和首罐混凝土最小用量各為多少?
『參考答案』
A=π1.22(0.5+18)/4=21.91m3
V≥πD2(H1+H2)/4+πd2h1/4,
其中,D為樁孔直徑,取1.2m;H1為樁孔底至導管底端間距,取0.5m;
H2為導管初次埋置深度,取2.0m;d為導管內徑,取0.2~0.3m中小值,即0.2m;
h1為樁孔內混凝土達到埋置深度H2時,導管內混凝土柱平衡導管外(泥漿)壓力所需高度,即h1=ρ1Hw/ρ2;
其中,ρ1為泥漿密度,取1.1g/cm3;ρ2為灌注混凝土密度,取2.4g/cm3;
Hw為孔內泥漿高度,即=L-(H1+H2),為15.5m;
綜上,h1=7.10m,經過計算,Vmin=3.05m3
5.混凝土灌注前項目部質檢員對到達現場商品混凝土應做哪些工作?
『參考答案』
灌注前質檢員應做混凝土坍落度試驗,制作試件(塊)。
以上就是為大家分享的二級建造師《市政公用工程管理與實務》案例分析試題,希望對各位有所幫助。關于2019年二級建造師考試的更多信息請關注建設工程教育網。
相關推薦:

- · 2024二級建造師沖關寶典開通下載!實驗班、無憂班學員專屬學習資料
- · 二建教材有什么變化?如何應對2024年二建考試?
- · 2022年二建《市政公用工程管理與實務》考后點評
- · 2022二建《市政》:1張高清思維導圖+5題攻克監控量測方法
- · 2022二建《市政》:1張思維導圖+5題掌握開槽管道溝槽施工方案
- · 2022二建市政知識點:現澆預應力鋼筋混凝土水池施工技術
- · 2022二建《市政》:1張高清思維導圖+5題掌握深基坑圍護結構
- · 2022二建《市政》:1張高清思維導圖+5題攻克工程降水
- · 2022二建市政知識點:預應力筋及管道(視頻+思維導圖)
- · 2022二建《市政》:1張高清思維導圖+5題掌握混凝土施工
