2012年6月二級建造師考試《水利水電工程》試題案例題第1題
2012年6月二一級建造師考試《水利水電公路工程》試題案例題第1題
【背景資料】
某河道治理工程施工面向社會公開招標。某公司參加了投標,中標后與業主簽訂了施工合同,為總價合同。在開展工程投標及施工過程中有如下事件:

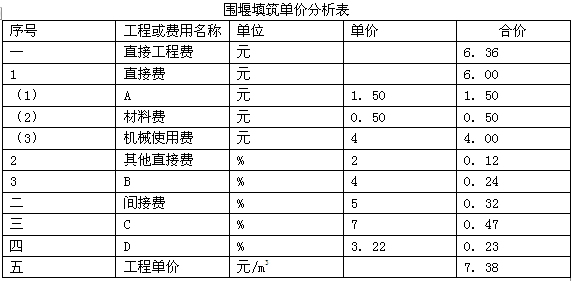

事件1:編制投標報價文件時,通過工程量復核,把措施項目清單中圍堰工程量12000m3修改為10000m?,并編制了單價分析表如下。
事件2:該公司擬訂胡××為法定代表人的委托代理人,胡××組織完成投標文件的標志,隨后為開標開展了相關準備工作。
事件3:2011年11月,圍堰施工完成,實際工程量為13000m3 ,在當月工程進度款支付申請書中,圍堰工程結算費用計算為13000×7.38=95940(元)。
事件4:因護坡工程為新型混凝土砌塊,制作與安裝有特殊技術要求,業主向該公司推薦了具備相應資質的分包人。
【問題】:
1.指出圍堰填筑單價分析表中A.B.C.D分別代表的費用名稱。
2.事件2中,該公司為開標開展的相關業務準備工作有哪些?
3.事件3中,圍堰工程結算費用計算是否正確,說明理由;如不正確,給出正確結果。
4.根據《水利建筑工程施工分包管理規定》(水建管[2005]304號),事件4中該公司對業主推薦分包人的處理方式有哪幾種?并分別寫出其具體做法。
【建設工程教育網權威答案】:
1.A代表人工費,B代表現場經費,C代表利潤,D代表稅金。
2.(1)開標應在招標文件規定的提交投標截止時間的同一時間公開進行。
(2)開標地點為招標文件中確定的地點。
(3)投標文件有下列情形之一的,招標人不予受理:逾期送達或者未送達指定地點的;未按招標文件要求密封的;投標人的法定代表人或委托代理人未出席開標會的。
3.圍堰工程結算費用計算不正確。理由:臨時工程采用總價合同,結算費用應采用總價結算。正確的圍堰工程結算費用計算方法為:12000×7.38=88560(元)
4.該公司對業主推薦分包人的處理方法有:該公司同意,則應該由該公司與分包人簽訂分包合同,并對該推薦分包人的行為負全部責任;該公司不同意,則可由該公司自行選擇分包人,但需經業主書面認可。
若您在二建學習過程中有任何疑問,歡迎進入論壇討論
推薦:
·2012年6月二級建造師水利水電工程試題及答案(視頻點評)
·2014年二建教材即將改版,獲取一手老師解讀信息,關注官方微信!

- · 2019年二級建造師試題及答案解析-《水利實務》11-15題
- · 《水利水電工程管理與實務》案例分析題第3題_二級建造師試題
- · 《水利水電工程管理與實務》案例分析第4題_二級建造師試題
- · 《水利水電工程管理與實務》單選題16_二級建造師試題
- · 《水利水電工程管理與實務》單選題12_二級建造師試題
- · 《水利水電工程管理與實務》單選題11_二級建造師試題
- · 2019年二級建造師水利工程考試模擬第61題
- · 2019年二級建造師水利工程考試模擬第5題
- · 2019二建水利工程考前核心知識點:土石方施工相關強制性條文
- · 二建水利施工相關法規與標準高頻考點:水工建筑物施工的內容
