二級建造師考試機電工程知識點:球形罐安裝技術

2018-11-05 16:36  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  二級建造師考試機電工程知識點:球形罐安裝技術,2019年二級建造師考試備考開始了,為了幫助小伙伴們更好的備考2019年二級建造師考試,今天特此為大家整理了二級建造師考試機電工程知識點:球形罐安裝技術,希望對各位有所幫助。

  1H413043 球形罐安裝技術

  一、球形罐的構造及形式

  (二)球形罐的形式

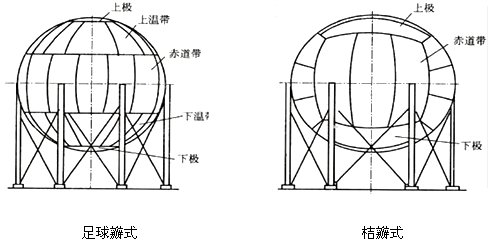

  球形罐按其本體殼板的分片結構形式可分為桔瓣式、足球式和混合式三種。



二級建造師考試機電工程知識點



  二、球殼和零部件的檢查和驗收

  球殼和零部件的檢查和驗收工作包括對質量證明書等技術質量文件的檢查、球殼板檢驗和支柱、零部件的檢驗,其中主要有:

  (一)質量證明文件檢查

  1.球形罐質量證明書包括的內容:制造竣工圖樣;壓力容器產品合格證;產品質量證明文件;特種設備制造監督檢驗證書。

  (三)產品試板檢查

  1.外形尺寸和數量。制造單位提供每臺球形罐6塊焊接試板,其尺寸為600mm×180mm。

  2.標識和材質證明書。試板材料與球罐材料應具有相同標準、相同牌號、相同厚度和相同熱處理狀態。試板的坡口形式與球殼板相同。

  三、球形罐組裝與焊接

  球形罐的組裝常用的方法有散裝法(又稱分片法)和分帶組裝法(又稱環帶法)。

  (一)球形罐散裝法

  1.球形罐施工宜采用散裝法。散裝法是以單塊球殼板(或幾塊球殼板)為最小組裝單元的組裝方法。組裝采用工卡具調整球殼板組對間隙和錯邊量,不得進行強力組裝。

  (三)球形罐焊接

  1.一般原則

  (1)焊工資格、焊接工藝評定報告和焊接作業指導書要求符合焊接方法與焊接工藝評定要求。

  (4)產品焊接試件應由焊接球形罐的焊工在球形罐焊接過程中,在與球形罐焊接相同的條件和相同的焊接工藝情況下焊接。每臺球形儲罐應按施焊位置做橫焊、立焊和平焊加仰焊位置的產品焊接試件各一塊。

  2.焊接順序

  (1)焊接程序原則:先焊縱縫,后焊環縫;先焊短縫,后焊長縫;先焊坡口深度大的一側,后焊坡口深度小的一側。

  (2)焊條電弧焊時,焊工應對稱分布、同步焊接,在同等時間內超前或滯后的長度不宜大于500mm。焊條電弧焊的第一層焊道應采用分段退焊法。多層多道焊時,每層焊道引弧點宜依次錯開25~50mm。

  四、球形罐焊后整體熱處理

  球形罐根據設計圖樣要求、盛裝介質、厚度、使用材料等確定是否進行焊后整體熱處理。球形罐焊后整體熱處理應在壓力試驗前進行。

  (一)整體熱處理前的條件

  1.已經批準的熱處理施工方案。

  2.整體熱處理前,與球形罐受壓件連接的焊接工作全部完成,各項無損檢測工作全部完成并合格。

  3.加熱系統已調試合格。

  4.工序交接驗收前面工序已經完成,辦理工序交接手續。

  (二)熱處理工藝實施

  1.球形罐整體熱處理方法:國內一般采用內燃法。

  2.熱處理工藝要求

  (1)熱處理過程應控制的參數:熱處理溫度、升降溫速度和溫差。

  (3)球形罐柱腳處理及移動監測:熱處理過程中應監測柱腳實際位移值及支柱垂直度,及時調整支柱使其處于垂直狀態。熱處理后應測量并調整支柱的垂直度和拉桿撓度。

  (三)整體熱處理后質量檢驗

  球形罐焊后熱處理完成后,作為焊后熱處理的效果評定,主要包括熱處理工藝報告和產品試板力學性能試驗報告兩個方面。

  相關推薦:

  全國各地2019年二級建造師考試報考指南

  2018年二級建造師考試成績查詢?nèi)肟趨R總(含分?jǐn)?shù)線)

  【“爽”11瓜分11億】雙十一好課折上折! 雙十一課程現金券免費送

  2018年二級建造師考試成績已經公布,新考季已經到來,二級建造師考試備考我們需要好好規劃一下了。建設工程教育網為了考生準備了2019年二級建造師考試備考新課高端無憂班|零基礎直達班|精品備考班,想要了解課程的考生可連線客服小姐姐

閱讀排行

更多
二建機考系統

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
回到頂部
折疊
