二級建造師考試建筑工程施工進度管理:網絡計劃方法

2018-12-06 09:53  來源:建設工程教育網  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  二級建造師考試建筑工程施工進度管理:網絡計劃方法,二級建造師考試涉及考點比較多,記憶起來也比較困難。我們可以對這些知識點進行梳理。這樣備考,效果才能比較好。今天為大家介紹的是二級建造師考試建筑工程施工進度管理:網絡計劃方法,希望對各位有所幫助。

  03 網絡計劃方法在建筑工程中的應用

  1)(線路列舉法)判斷關鍵線路和關鍵工作

  案例1

  背景

  項目經理決定將某二室一廳住宅裝修工程施工任務分解成四個工作A、B、C、D。并根據工作之間的邏輯關系,在開工之前編制了該工程施工進度計劃雙代號網絡圖如下:



二級建造師考試建筑工程施工進度管理:網絡計劃方法



  問題:

  1.指出該工程雙代號網絡

  計劃關鍵線路

  計劃關鍵工作

  計劃工期

  分析與答案:

序號
第1步
第2步
第3步
列出網絡圖所有線路
包括工作
計算持續時間之和
最大值
1
①→③→④
A、C
4+2=6
6
2
①→②→③→④
B、C
2+2=4

3
①→②→④
B、D
2+3=5


  最大值對應的線路就是計劃關鍵線路①→③→④

  其它線路就是非關鍵線路

  關鍵線路上的工作就是計劃關鍵工作A、C

  其它工作就是非關鍵工作B、D

  最大值就是計劃工期



二級建造師考試建筑工程施工進度管理:網絡計劃方法



  案例2

  背景

  項目經理決定將某二室一廳住宅裝修工程施工任務分解成6個工作A、B、C、D、E、F。并根據工作之間的邏輯關系,在開工之前編制了該工程施工進度計劃雙代號網絡圖如下:



二級建造師考試建筑工程施工進度管理:網絡計劃方法



  問題:

  1.指出該工程雙代號網絡

  計劃關鍵線路,

  計劃關鍵工作,

  計劃工期。

  分析與答案



二級建造師考試建筑工程施工進度管理:網絡計劃方法





二級建造師考試建筑工程施工進度管理:網絡計劃方法
序號
第1步
第2步
第3步
列出網絡圖所有線路
包括工作
計算持續時間之和
最大值
1
①→④→⑤
A、B
2+2=4

2
①→②→③→④→⑤
C、D、B
2+3+2=7

3
①→②→③→⑤
C、D、E
2+3+3=8
8
4
①→⑤
F
4=4


  2)(線路列舉法)計算非關鍵工作總時差方法

  案例1

  背景

  項目經理決定將某二室一廳住宅裝修工程施工任務分解成6個工作A、B、C、D、E、F。并根據工作之間的邏輯關系,在開工之前編制了該工程施工進度計劃雙代號網絡圖如下:



二級建造師考試建筑工程施工進度管理:網絡計劃方法



  問題:

  1.指出計劃關鍵線路。

  2計算A工作、E工作、F工作總時差。

  分析與答案:

  計劃關鍵線路①→②→④→⑤

序號
第1步
第2步
第3步
列出網絡圖所有線路
包括工作
計算持續時間之和
最大值
1
①→④→⑤
A、D
3+3=6

2
①→②→④→⑤
B 、C、D
2+4+3=9
9
3
①→②→③→⑤
B 、E、F
2+1+2=5




二級建造師考試建筑工程施工進度管理:網絡計劃方法



  2.計算A工作總時差



二級建造師考試建筑工程施工進度管理:網絡計劃方法



  案例2

  背景

  項目經理決定將某二室一廳住宅裝修工程施工任務分解成6個工作A、B、C、D、E、F。并根據工作之間的邏輯關系,在開工之前編制了該工程施工進度計劃雙代號網絡圖如下:

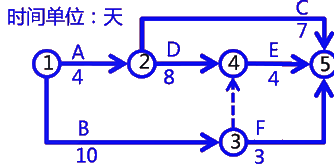

二級建造師考試建筑工程施工進度管理:網絡計劃方法



  問題:

  1.指出計劃關鍵線路。

  2計算A工作、E工作、F工作總時差。

  分析與答案:

  1.指出計劃關鍵線路①→②→④→⑤



序號
第1步
第2步
第3步
列出網絡圖所有線路
包括工作
計算持續時間之和
最大值
1
①→②→⑤
A、C
4+7=11

2
①→②→④→⑤
A、D、B
4+8+4=16
16
3
①→③→④→⑤
B、E
10+4=14

4
①→③→⑤
B 、F
10+3=13




二級建造師考試建筑工程施工進度管理:網絡計劃方法



  2. 計算A工作、E工作、F工作總時差。



二級建造師考試建筑工程施工進度管理:網絡計劃方法



  3)線路列舉法計算實際工期方法

  項目經理決定將某二室一廳住宅裝修工程施工任務分解成6個工作。

  案例1

  背景

  項目經理決定將某二室一廳住宅裝修工程施工任務分解成6個工作A、B、C、D、E、F。并根據工作之間的邏輯關系,在開工之前編制了該工程施工計劃進度雙代號網絡圖如下:

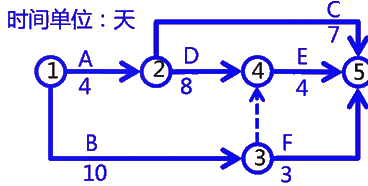

二級建造師考試建筑工程施工進度管理:網絡計劃方法



  施工過程中發生了如下事件:

  事件1:

  由于現場停電,導致A工作實際持續時間變?yōu)?天;其它工作按照原計劃持續時間完成,工作之間邏輯關系沒有變化。

  問題:

  1.繪制施工實際進度雙代號網絡圖

  分析與答案:


A
B
C
D
E
F
計劃持續時間
2
2
2
3
3
4
實際持續時間
3
2
2
3
3
4

  施工實際進度雙代號網絡圖



二級建造師考試建筑工程施工進度管理:網絡計劃方法



  案例2

  背景

  項目經理決定將某二室一廳住宅裝修工程施工任務分解成6個工作A、B、C、D、E、F。并根據工作之間的邏輯關系,在開工之前編制了該工程施工計劃進度雙代號網絡圖如下:



二級建造師考試建筑工程施工進度管理:網絡計劃方法



  施工過程中發生了如下事件:

  事件1:

  由于現場停電,導致E工作實際持續時間變?yōu)?天。其它工作按照原計劃持續時間完成,工作之間邏輯關系沒有變化。

  問題:

  1.計劃工期是多少?

  2.實際工期是多少?

  分析與答案1:

序號
第1步
第2步
第3步
列出網絡圖所有線路
包括工作
計算持續時間之和
最大值
1
①→④→⑤
A、B
2+2=4

2
①→②→③→⑤
C、D、E
2+3+3=8
8
3
①→⑤
F
4=4


  分析與答案2:

序號
第1步
第2步
第3步
列出網絡圖所有線路
包括工作
計算持續時間之和
最大值
1
①→④→⑤
A、B
2+2=4

2
①→②→③→⑤
C、D、E
2+3+5=10
10
3
①→⑤
F
4=4


  案例3

  背景

  施工項目部編制了施工計劃進度雙代號網絡圖如下(單位:月)并得到了監理工程師的批準。施工過程中發生了如下事件:

  事件1:

  由于鋼材供應不及時,導致工作B實際持續時間比計劃持續時間增加了2個月;為了趕工,在增加了勞動力和周轉材料后,工作E實際持續時間比計劃持續時間縮短了1個月。其它工作均按照原計劃完成。



二級建造師考試建筑工程施工進度管理:網絡計劃方法



  問題:

  1.計劃工期是多少

  2.實際工期是多少

  分析與答案1:

  施工計劃進度雙代號網絡圖T=16(月)

序號
第1步
第2步
第3步
1
①→②→⑤
4+7=11

2
①→②→④→⑤
4+8+4=16
16
3
①→③→④→⑤
11+4=15

4
①→③→⑤
11+3=14


  分析與答案2:



二級建造師考試建筑工程施工進度管理:網絡計劃方法



  施工計劃進度雙代號網絡圖

序號
第1步
第2步
第3步
1
①→②→⑤
4+7=11

2
①→②→④→⑤
4+8+4(-1)=15

3
①→③→④→⑤
11(+2)+4(-1)=16
16
4
①→③→⑤
11(+2)+3=16
16

  相關推薦:

  全國各地2019年二級建造師考試報考指南

  2018年二級建造師考試成績查詢?nèi)肟趨R總(含分?jǐn)?shù)線)

  全國2018年二級建造師合格證書領取時間及公告匯總

  建設工程教育網2019年二級建造師新課已開通,網??偨Y(jié)多年成功輔導經驗,從學員實際需求出發,結合二級建造師考試命題規律、重點、難點,融入先進的教學理念,全新推出2019年二級建造師 精品提升班|高端無憂班|零基礎直達班立即購買>>

閱讀排行

二建機考系統
微信二維碼活碼

立即掃碼添加學習顧問

報考指導

考情速遞

備考計劃

幫你選課

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
  • 下載 1.二級建造師報名常見問題及解答
  • 下載 2.《建設工程施工管理》數字考點總結
  • 下載 3.法規科目數字考點總結
網站地圖
回到頂部
折疊
