二級建造師施工成本控制的方法考點:贏得值法
2019年二級建造師考試備考是需要我們一點一點去積累的。為此,建設工程教育網為大家分享二級建造師施工成本控制的方法考點:贏得值法,希望能幫助各位小伙伴2019年二級建造師備考。
2019二建搶分 掃碼打卡
2Z102065 施工成本控制的方法
考點:贏得值法的三個基本參數和四個評價指標
參數及指標名稱
|
具體內容
|
備注
|
贏得值法的三個基本參數
|
已完工作預算費用(BCWP)=已完成工作量×預算單價
|
僅適合于對同一項目作偏差分析
|
計劃工作預算費用(BCWS)=計劃工作量×預算單價
|
||
已完工作實際費用(ACWP)=已完成工作量×實際單價
|
||
贏得值法的四個評價指標
|
費用偏差(CV)=已完工作預算費用(BCWP)-已完工作實際費用(ACWP)
1.CV為負值時,即表示項目運行超出預算值 2.CV為正值時,表示項目運行節支 |
|
進度偏差(SV)=已完工作預算費用(BCWP)-計劃工作預算費用(BCWS)
1.SV為負值時,表示進度延誤 2.SV為正值時,表示進度提前 |
◆在項目的費用、進度綜合控制中引入贏得值法,可以克服過去進度、費用分開控制的缺點,可定量地判斷進度、費用的執行效果?! ?/p>
贏得值法的四個評價指標
|
費用績效指數(CPI)=已完工作預算費用(BCWP)/已完工作實際費用(ACWP)
1.CPI小于1時,表示超支 2.CPI大于1時,表示節支 |
可適用于同一項目和不同項目之間的偏差分析
|
進度績效指數(SPI)=已完工作預算費用(BCWP)/計劃工作預算費用(BCWS)
1.SPI小于1時,表示進度延誤 2.SPI大于1時,表示進度提前 |
總結如下:
1.偏差
費用偏差(CV)=BCWP-ACWP
進度偏差(SV)=BCWP-BCWS
2.績效
費用績效(CPI)=BCWP÷ACWP
進度績效(SPI)=BCWP÷BCWS

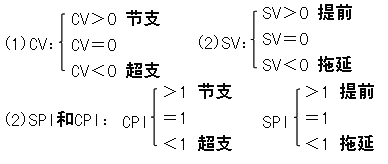

3.判斷(偏差)
