日韩中文字幕高清在线专区,日韩午夜电影在线观看,日韩电影在线看,一区二区三区在线观看免费,99视频有精品视频免费观看,黄网站在线播放视频免费观看,美女脱裤子屁屁网站

交流分享,早日上岸!

掃碼了解并領取一建資訊及資料
當前位置:建設工程教育網 > 一級建造師 > 試題中心 > 模擬試題 > 正文

2011一級建造師考試《管理與實務》練習題(8)

2010-11-08 10:28  來源:  字體:  打印

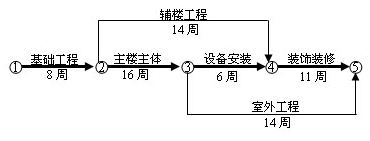

  某辦公樓由12層主樓和3層輔樓組成。施工單位(乙方)與建設單位(甲方)簽訂了承建該辦公樓施工合同,合同工期為41周。合同約定,工期每提前(或拖后)1天獎勵(或罰款)2500元。乙方提交了粗略的施工網絡進度計劃,并得到甲方的批準。該網絡進度計劃如下圖所示:

  施工過程中發生了如下事件:
  事件一:在基坑開挖后,發現局部有軟土層,乙方配合地質復查,配合用工10個工日。根據批準的地基處理方案,乙方增加直接費5萬元。因地基復查使基礎施工工期延長3天,人工窩工15個工日。
  事件二:輔樓施工時,因某處設計尺寸不當,甲方要求拆除已施工部分重新施工因此造成增加用工30個工日,材料費、機械臺班費計2萬元,輔樓主體工作拖延1周。
  事件三:在閏樓主體施工中,因施工機械故障,造成工人窩工8個工日,該工作工期延長4天。
  事件四:因乙方購買的室外工程管線材料質量不合格,甲方甲方令乙方重新購買因此造成該項工作多用人工8個工日,該項工作工期延長天,材料損失費1萬元。
  事件五:鑒于工期較緊,經甲方同意,乙方在裝飾裝修時采取了加快施工的技術措施,使得該項工作縮短了1周,該項技術緩緩措施費0.6萬元。
  其余各項工作實際作業工期和費用與原計劃相符。
  【問題】
  1.該網絡計劃中哪些工作是主要控制對象(關鍵工作),計劃工期是多少?
  2.針對上述每一事件,分別簡述乙方能否向甲方提出工期及費用索賠的理由。
  3.該工程可得到的工期補償為多少天?工期獎(罰)款是多少?
  4.合同約定人工費標準是30元/工日,窩工人工費補償標準是18元/工日,該項工程苦命直接費、間接費等綜合取費率為30%.在工程清算時,乙方應得到的索賠款是多少?

  答案:
  1.該網絡計劃中,主要控制對象有基礎工程、主樓工程、設備安裝、裝飾裝修。計劃工期為41周。
  2.事件一:可提出費用和工期索賠。因為地質條件變化是甲方應承擔的責任。由此產生的費用及關鍵工作工期延誤都可以提出索賠。
  事件二:可提出費用索賠。因為乙方費用的增加是由甲方原因造成的,可提出費用索賠;而該項關鍵工作的工期延誤不會影響到整個工期,不必提出工期索賠。
  事件三:不應提出任何索賠。因為乙方的窩工費及關鍵工作工期的延誤是乙方自身原因造成的。
  事件四:不應提出索賠。因為室外工程管線材料質量不合格是乙方自身的原因造成的,由此產生的費用和工期延誤應由自己承擔。
  事件五;不應提出任何索賠。因為乙方采取的加快施工的技術措施是為了趕工期做出的決策,屬于自身原因。
  3.該工程可得到的工期補償為3天。關鍵工作中,基礎工程工期的延誤已獲得工期索賠,主樓主體工程工期延長3天,而裝飾裝修工程工期縮短了1周,其余非關鍵工作的工期拖延對總工期無影響,總工期縮短了4天,故工期獎勵對應的天數為4天,工期獎勵款為4天×2500元/天=10000元。
  4.乙方應得到的索賠額為:(15工日×18元/工日+40工日×30元/工日+50000+20000)×(1+30%)=92911元

 建設工程教育網整理

閱讀排行

更多
招生

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
網站地圖
