  1.基本的組織工具包括( ?。?br />  A.組織結構圖
  B.任務分工表
  C.管理職能分工表
  D.工作流程圖
  E.WBS
  答案:ABCD

  2.下列措施屬于投資控制糾偏措施中的管理措施的是( ?。?br />  A.調整項目組織結構
  B.調整項目管理人員班子
  C.調整投資控制的方法和手段
  D.優化施工方法
  E.采取價值工程的方法
  答案:CE

  3.項目目標的動態控制措施包括( ?。?。
  A.組織措施
  B.管理措施
  C.經濟措施
  D.技術措施
  E.行政措施
  答案:ABCD

  4.建安工程價款的動態結算方法主要有( ?。?。
  A.按實際價格結算法
  B.按主材計算價差
  C.修正總價法
  D.竣工調價系數法
  E.調值公式法
  答案:ABDE

  5.比率法的特點是把對比分析的數值變成相對數,再觀察其相互之間的關系。常用的方法有( ?。?。
  A.相關比率法
  B.差額比率法
  C.構成比率法
  D.動態比率法
  E.靜態比率法
  答案:ACD

  6.建設工程項目進度控制任務包括( ?。?。
  A.業主方進度控制任務
  B.設計方進度控制任務
  C.施工方進度控制任務
  D.協作方進度控制任務
  E.上級管理機構進度控制任務
  答案:ABC

  7.由不同深度的計劃構成的進度計劃系統包括( ?。?。
  A.總進度計劃
  B.項目子系統進度計劃
  C.單項工程進度計劃
  D.單位工程進度計劃
  E.工序作業進度計劃
  答案:ABC

  8. 在工程網絡計劃中,關鍵工作是指(   )的工作。
  A.時標網絡計劃中無波形線
  B.雙代號網絡計劃中兩端節點為關鍵節點
  C.最早開始時間與最遲開始時間相差最小
  D.最早完成時間與最遲完成時間相差最小
  E.與緊后工作之間時間間隔為零的工作
  答案:CD

  9.在網絡計劃中,當計算工期等于計劃工期時,(   )是關鍵工作。
  A.自由時差最小的工作
  B.總時差最小的工作
  C.最早開始時間與最遲開始時間相等的工作
  D.最早完成時間與最遲完成時間相等的工作
  E.雙代號網絡計劃中箭線兩端節點的最早時間與最遲時間分別相等的工作
  答案:BCD

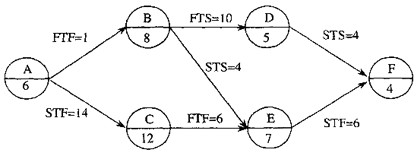

  10. 某工程單代號搭接網絡計劃如下圖所示,節點中下方數字為該工作的持續時間,其中的關鍵工作為(   )。

  A.工作E
  B.工作B
  C.工作C
  D.工作D
  E. 工作F
  答案:BDE
