日韩中文字幕高清在线专区,日韩午夜电影在线观看,日韩电影在线看,一区二区三区在线观看免费,99视频有精品视频免费观看,黄网站在线播放视频免费观看,美女脱裤子屁屁网站

交流分享,早日上岸!

掃碼了解并領取一建資訊及資料
當前位置:建設工程教育網 > 一級建造師 > 試題中心 > 模擬試題 > 正文

2011年一級建造師《項目管理》練習題(3)

2011-08-22 16:30  來源:  字體:  打印

  1、施工單位年度成本分析的重點內容之一是( ?。?。
  A.通過實際成本與目標成本的對比,分析目標成本落實情況
  B.通過對技術組織措施執行效果的分析,尋求更加有效的節約途徑
  C.針對下一年度施工進展情況,規劃切實可行的成本管理措施
  D.通過實際成本與計劃成本的對比,分析成本降低水平
  答案:C
  解析:本題考查對年度成本分析的理解,年度成本分析的內容,除了月(季)度成本分析的六個方面以外,重點是針對下一年度的施工進展情況規劃切實可行的成本管理措施。

  2、在國際上,設計進度控制主要是(  )
  A.設計工作進度
  B.各設計階段的設計圖紙的出圖計劃
  C.施工進度的日程計劃
  D.施工實施的指導性計劃
  答案:B

  3、關于項目總進度論證,下列認識中正確的是( ?。?br />  A.是單純的總進度規劃編制工作
  B.是在設計資料完備的情況下進行的
  C.論證應首先分析論證目標實現的可能性
  D.大型建設工程項目總進度論證就是總進度規劃
  答案:C

  4、大型建設工程項目總進度目標論證的核心工作是( ?。?br />  A.項目結構分析
  B.編制各層進度計劃
  C.通過編制總進度綱要論證總進度目標實現的可能性
  D.協調各層進度計劃的關系,編制總進度計劃
  答案:C

  5、在道路工程中, 當路基鋪設工作開始一段時間后,只要提供了足夠的工作面,路面澆筑工作即可開始,這種開始工作時間之間的間隔稱為( ?。r距。
  A.FTS
  B.STS
  C.FTF
  D.STF
  答案:B

  6、在某工程雙代號網絡計劃中,工作M的最早開始時間為第15天,其持續時間為7天。該工作有兩項緊后工作,它們的最早開始時間分別為第27天和第30天,最遲開始時間分別為第28天和第33天,則工作M的總時差和自由時差( ?。┨?。
  A.分別為5和6
  B.分別為6和5
  C.分別為6和7
  D.分別為11和6
  答案:B
  解析:參見教材P 138
  M工作的最早結束時間=15+7=22
  總時差=28-22=6天
  自由時差=27-22=5天

  7、在網絡計劃中,自由時差和總時差都是可以利用的機動時間,若計算工期等于計劃工期,那么( ?。?。
  A.自由時差等于總時差
  B.自由時差大于總時差
  C.自由時差小于總時差
  D.自由時差不超過總時差
  答案:D

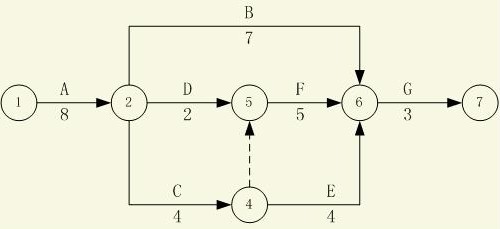

  8、某分部工程雙代號網絡圖如下圖所示,則工作D的總時差和自由時差依次為(  )

  A.1天和1天
  B.1天和2天
  C.2天和1天
  D.2天和2天
  答案:D

  9、在工程網絡計劃執行過程中,如果某項非關鍵工作實際進度拖延時間,超過其總時差,則( ?。?。
  A.工期不一定會變化
  B.工期會變化
  C.不會影響其后續工作
  D.工期不會變且不會影響其后續工作
  答案:B

  10、為實現建設工程項目進度目標,對進度進行控制的同時,還應( ?。?。
  A.進行投資控制
  B.分析影響工程進度的風險,并在分析的基礎上采取風險管理措施
  C.重視健全項目質量管理體系工作
  D.重視信息技術的應用
  答案:B

 建設工程教育網整理

責任編輯:無為

閱讀排行

更多
招生

免費視頻

更多

免費題庫

更多

免費資料下載排行

更多
網站地圖
