2013年一級建造師《項目管理》每日一練(3.31)

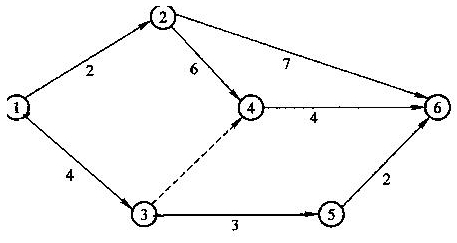

已知某基礎工程經過調整的雙代號網絡計劃如下,其表達的正確信息有( )。

A.該計劃的工期為12天
B.工作4-6最早開始時間為4天
C.關鍵線路為1-3-5-6
D.工作2-6為非關鍵工作
E.工作3-4為虛工作
【正確答案】:ADE
【答案解析】:在本題的雙代號網絡計劃中,關鍵線路為1-2-4-6(最長的線路);工作2-6不在關鍵線路上,因此,為非關鍵工作;關鍵線路的長度即為該計劃的工期12天;工作4-6最早開始時間為2-4工作和1-3工作最早完成時間的最大值,即為8天,而不是4天;從圖中可以看出,工作3-4用虛線表示,是虛工作。參見教材P126~128.
【該題針對"工程網絡計劃有關時間參數的計算"知識點進行考核】
建設工程教育網原創·轉載請注明出處
