2009年《市政公用工程管理與實務》精華復習資料(109)
命題點69 城市橋梁工程預應力張拉質量控制要求
1.機具及設備
施加預應力所用的機具設備及儀表應由專人使用管理,并應定期維護和校驗。千斤頂與壓力表應配套校驗,以確定張拉力與壓力表之間的關系曲線。校驗應在經主管部門授權的法定計量技術機構定期進行。
張拉機具設備應與錨具配套使用,并應在進場時進行檢查和校驗。對長期不使用的張拉機具設備,應在使用前進行全面校驗。使用期間的校驗期限應視機具設備的情況確定,當千斤頂使用超過6個月或200次或在使用過程中出現不正?,F(xiàn)象或檢修以后應重新校驗。彈簧測力計的校驗期限不宜超過2個月。
2.施加預應力的準備工作
對力筋施加預應力之前,必須完成或檢驗以下工作:
?。?)施工現場應具備經批準的張拉程序和現場施工說明書。
(2)現場已有具備預應力施工知識和正確操作的施工人員。
?。?)錨具安裝正確,對后張構件,混凝土已達到要求的強度。
?。?)施工現場已具備確保全體操作人員和設備安全的必要的預防措施。
實施張拉時,應使千斤頂?shù)膹埨ψ饔镁€與預應力筋的軸線重合一致。
3.張拉應力控制
(1)預應力筋的張拉控制應力應符合設計要求。當施工中預應力筋需要超張拉或計人錨圈口預應力損失時,可比設計要求提高5%,但在任何情況下不得超過設計規定的最大張拉控制應力。
?。?)預應力筋采用應力控制方法張拉時,應以伸長值進行校核,實際伸長值與理論伸長值的差值應符合設計要求,設計無規定時,實際伸長值與理論伸長值的差值應控制在6%以內,否則應暫停張拉,待查明原因并采取措施予以調整后,方可繼續張拉。
?。?)預應力筋的理論伸長值△L(mm)可按下式計算:

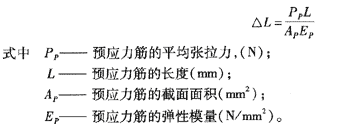

(4)預應力筋張拉時,應先調整到初應力δo,該初應力宜為張拉控制應力δcon的10%~15%,伸長值應從初應力時開始量測。力筋的實際伸長值除量測的伸長值外,必須加上初應力以下的推算伸長值。對后張法構件,在張拉過程中產生的彈性壓縮值一般可省略。預應力筋張拉的實際伸長值△L(mm),可按下式計算:
?。?)必要時,應對錨圈口及孔道摩阻損失進行測定,張拉時予以調整。
?。?)預應力筋的錨固,應在張拉控制應力處于穩定狀態下進行。錨固階段張拉端預應力筋的內縮量,應不大于設計規定。
?。?)預應力筋張拉及放松時,均應填寫施工記錄。
