填筑方案:

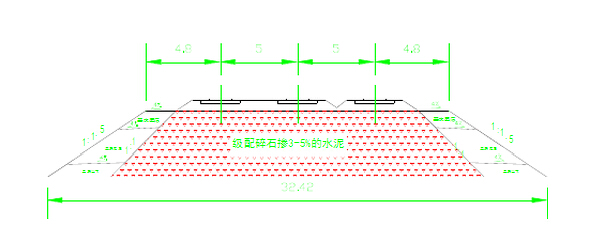

路堤與涵洞過渡段采用級配碎石填筑,截面為正梯形。由于涵頂至路基面高度大于0.7米,且小于2米,根據設計要求采用二次過渡方案。級配碎石填筑拌和運輸方法同基床表層的級配碎石。攤鋪機械視情況采用平地機或推土機。碾壓采用壓路機和沖擊夯(邊角處用)聯合碾壓。
施工要點:
過渡段級配碎石應分層填筑壓實,每層的壓實厚度不應大于30cm,最小壓實厚度不宜小于15cm,具體攤鋪厚度及碾壓遍數應按工藝參數進行控制。每壓實層路拱坡面應符合設計要求,平整無積水。

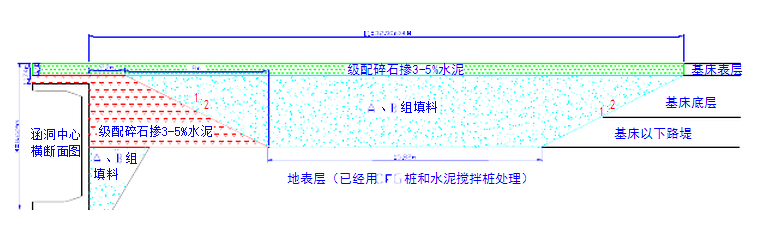

本體及基床:過渡段路路堤基床表層在不小于L1范圍內摻入3%-5%水泥;表層以下級配碎石分層填筑,級配碎石中摻入3-5%水泥。級配碎石(3-5%水泥)采用現拌法,先上碎石,然后鋪撒水泥,用攪拌機械拌和,其配合比由實驗室現場試配檢測確定。

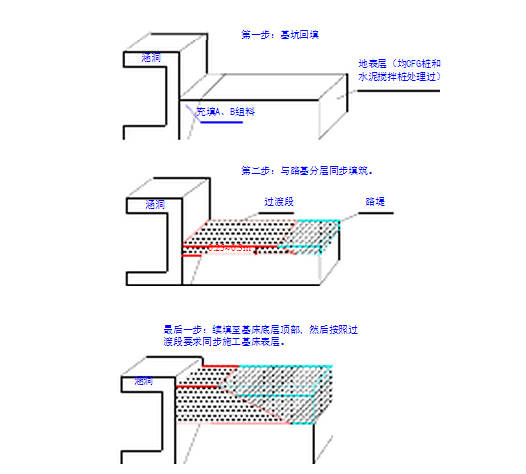

過渡段級配碎石填層應與相鄰的路堤及錐體按一整體同時施工,路基涵洞兩側對稱施工,并將過渡段與連接路堤的碾壓面按大致相同的水平分層高度同步填筑并均勻壓實。在靠近涵洞部位應平行涵洞(與線路垂直方向)進行橫向碾壓。大型壓路機碾壓時,應保證涵洞結構物的穩定。大型壓路機壓不到的部位應用小型振動設備分層進行碾壓,填料松鋪厚度不得大于20厘米,碾壓遍數經過試驗確定。
涵洞頂面及其兩端20米范圍內路堤級配碎石應按照設計摻適量水泥。過渡段級配碎石兩側填料和原路基相同。
路基與涵洞過渡段施工工藝
路基與涵洞過渡段施工工藝
路基與涵洞過渡段施工工藝
1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
3、本網站歡迎積極投稿。
