  • 當前位置:建設工程教育網 > 一級造價工程師 > 備考資料 > 復習資料

    2020年一級造價師管理第三章第五節知識點5:網絡計劃執行中的控制

    2020-01-06 16:34 來源:建設工程教育網
    打印
    字體:

      2020年有沒有要考一級造價師的呢?別急,建設工程教育網,為大家準備了一些知識點,2020年備戰一級造價師的學員努力了。功夫不負有心人,總會有收獲的。希望對各位有所幫助。

      知識點5:網絡計劃執行中的控制

      一、實際進度與計劃進度的比較方法

      (一)前鋒線法

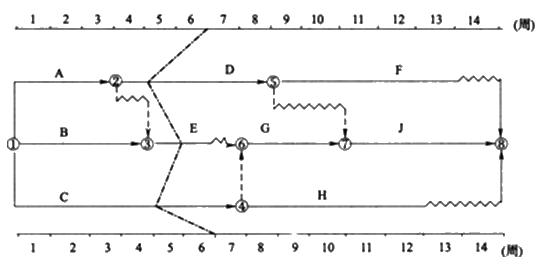

    圖片59

      (1)繪制時標網絡計劃圖。

      (2)繪制實際進度前鋒線。

      (3)進行實際進度與計劃進度的比較。

      1)工作實際進展位置點落在檢查日期的左側,表明該工作實際進度拖后,拖后的時間為二者之差;

      2)工作實際進展位置點與檢查日期重合,表明該工作實際進度與計劃進度一致;

      3)工作實際進展位置點落在檢查日期的右側,表明該工作實際進度超前,超前的時間為二者之差。

      (4)預測進度偏差對后續工作及總工期的影響。通過實際進度與計劃進度的比較確定進度偏差后,還可根據工作的自由時差和總時差預測該進度偏差對后續工作及項目總工期的影響。由此可見,前鋒線比較法既適用于工作實際進度與計劃進度之間的局部比較,又可用來分析和預測工程項目整體進度狀況。

      【注意】以上比較是針對勻速進展的工作。對于非勻速進展的工作,比較方法較復雜。

      【例3.5.3】某工程項目時標網絡計劃如圖3.5.15所示。該計劃執行到第6周末檢查實際進度時,發現工作A和B已經全部完成,工作D、E分別完成計劃任務量的20%和50%,工作C尚需3周完成,試用前鋒線法進行實際進度與計劃進度的比較。

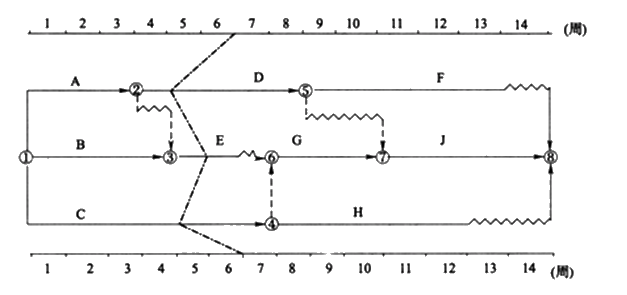

    圖片60

      (1)工作D實際進度拖后2周,將使其后續工作F的最早開始時間推遲2周,并使總工期延長1周;

      (2)工作E實際進度拖后1周,既不影響總工期,也不影響其后續工作的正常進行;

      (3)工作C實際進度施后2周,將使其后續工作G、H、J的最早開始時間推遲2周。由于工作G、J開始時間的推遲,從而使總工期延長2周。

      綜上所述,如果不采取措施加快進度,該工程項目總工期將延長2周。

      【例題·多選題】某分部工程雙代號時標網絡計劃執行到第6天結束時,檢查其實際進度如下圖前鋒線所示,檢查結果表明( )。

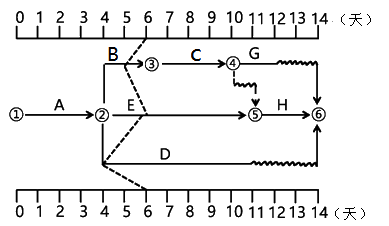

    圖片61

      A.工作B的實際進度不影響總工期

      B.工作C的實際進度正常

      C.工作D的總時差尚有2天

      D.工作E的總時差尚有1天

      E.工作G的總時差尚有1天

      『正確答案』ABE

      『答案解析』本題考查的是網絡計劃執行中的控制。工作D的總時差尚有1天;工作E的總時差是0天。參見教材P137。

      二、網絡計劃的調整

      當實際進度偏差影響到后續工作、總工期而需要調整進度計劃時,其調整方法主要有兩種。

      1.改變某些工作間的邏輯關系

      2.縮短某些工作的持續時間

      【2018試題·多選題】某工程網絡計劃執行到第8周末檢查進度情況見下表(單位:周)。正確結論有( )。

    工作名稱

    檢查計劃時尚需作業周數

    到計劃最遲完成時尚余周數

    原有總時差

    H

    3

    2

    1

    K

    1

    2

    0

    M

    4

    4

    2

      A.工作H影響總工期1周

      B.工作K提前1周

      C.工作K尚有總時差為零

      D.工作M按計劃進行

      E.工作H尚有總時差1周

      『正確答案』AB

      『答案解析』本題考查的是網絡計劃執行中的控制。選項C錯誤,工作K的尚有總時差等于到計劃最遲完成時尚余周數減去檢查計劃時尚需作業周數,即2-1=1(周);選項D錯誤,工作M的尚有總時差為4-4=0(周),原總時差為2周,所以M實際進度拖后2周,但是不影響總工期;選項E錯誤,工作H的尚有總時差為2-3=-1(周)。參見教材P139。

    • 公開課
    • 輔導課程
    • 免費直播
    新人有禮:體驗課+免費資料+專享優惠
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    單科¥89元起
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
