日韩中文字幕高清在线专区,日韩午夜电影在线观看,日韩电影在线看,一区二区三区在线观看免费,99视频有精品视频免费观看,黄网站在线播放视频免费观看,美女脱裤子屁屁网站

24小時客服電話:010-82326699
  • 官方號
    微信公眾號
    熱門資訊,實時推送
    微信號:jianshe99zb
    官方視頻號
    免費直播,訂閱提醒
    微信掃碼即可關注
    考試指導老師
    掃碼了解并領取資料
    微信掃碼即可添加
    官方抖音號
    分享更多建工日常
    抖音掃一掃關注
  • APP下載
    掃一掃,立即下載
    醫學教育網APP下載

    開發者:北京正保建工教育科技有限公司

    蘋果版本:8.5.0

    安卓版本:8.5.0

    應用涉及權限:查看權限>

    APP:隱私政策:查看政策>

  • 當前位置:建設工程教育網 > 一級造價工程師 > 備考資料 > 復習資料

    2020年一級造價師造價管理第六章工程建設全過程造價管理第四節知識點4

    2020-04-14 12:45 來源:建設工程教育網
    打印
    字體:

      2020年一級造價師考試備考中要對知識點做好篩選和提煉,有的放矢地去學習,備考效率就會有所提高。今天就為大家?guī)?020年一級造價師造價管理第六章工程建設全過程造價管理第四節知識點4,希望對各位有所幫助。

      【知識點四】工程費用的動態監控

      一、費用偏差及其表示方法

      對費用偏差和進度偏差的分析可以利用如下參數:

      擬完工程計劃費用(BCWS)

      已完工程實際費用(ACWP)

      已完工程計劃費用(BCWP)

      (一)偏差表示方法

      1.費用偏差(CV)

      費用偏差(CV)=已完工程計劃費用(BCWP)-已完工程實際費用(ACWP)

      其中:已完工程計劃費用(BCWP)=∑已完工程量(實際工程量)×計劃單價

      已完工程實際費用(ACWP)=∑已完工程量(實際工程量)×實際單價

      【結論】當CV>0時,說明工程費用節約;當CV<0時,說明工程費用超支。

      2.進度偏差(SV)

      進度偏差(SV)=已完工程計劃費用(BCWP)-擬完工程計劃費用(BCWS)

      其中:擬完工程計劃費用(BCWS)=∑擬完工程量(計劃工程量)×計劃單價

      當SV>0時,說明工程進度超前;當SV<0時,說明工程進度拖后。

      【例6.4.5】某工程施工至2012年9月底,經統計分析得:已完工程計劃費用為1500萬元,已完工程實際費用為1800萬元,擬完工程計劃費用為1600萬元,則該工程此時的費用偏差和進度偏差各為多少?

      解:(1)費用偏差=1500-1800=-300(萬元)

      說明工程費用超支300萬元。

      (2)進度偏差=1500-1600=-100(萬元)

      說明工程進度拖后100萬元。



      【2019試題·多選題】某工程開工至第三個月末累計已完工程計劃費用為1200萬元,已完工程實際費用為1500萬元,擬完工程計劃費用為1300萬元,此時進行偏差分析可得到的正確結論有(?。?。
      A.進度提前300萬元
      B.進度拖后100萬元
      C.費用節約100萬元
      D.工程盈利300萬元
      E.費用超過300萬元


    『正確答案』BE
    『答案解析』本題考查的是工程費用動態監控。費用偏差(CV)=已完工程計劃費用(BCWP)-已完工程實際費用(ACWP):當CV>0時,說明工程費用節約;當CV<0時,說明工程費用超支。該工程費用偏差=1200-1500=-300(萬元),說明該工程費用超支300萬元;進度偏差(SV)=已完工程計劃費用(BCWP)-擬完工程計劃費用(BCWS),當SV>0時,說明工程進度超前,當SV<0時,說明工程進度施后。該工程進度偏差=1200-1300=-100(萬元),說明工程進度拖后100萬元。




      【例題·單選題】某工程施工,至某月的月末,出現了工程費用偏差小于0、進度偏差大于0的狀況,則該工程的已完工作實際費用(ACWP)、計劃工作預算費用(BCWS)和已完工作預算費用(BCWP)的關系可表示為(?。?br/>  A.BCWP>ACWP>BCWS
      B.BCWS>BCWP>ACWP
      C.ACWP>BCWP>BCWS
      D.BCWS>ACWP>BCWP


    『正確答案』C
    『答案解析』本題考查的是工程費用動態監控。BCWP-ACWP<0;BCWP-BCWS>0.ACWP>BCWP>BCWS。


      (二)偏差參數

      1.局部偏差與累計偏差。兩層含義:一是對于整個工程項目而言,指各單項工程、單位工程和分部分項工程的偏差;二是相對于工程項目實施的時間而言,指每一控制周期所發生的偏差。累計偏差是指在工程項目已經實施的時間內累計發生的偏差。

      【提示】累計偏差的分析必須以局部偏差分析為基礎。但累計偏差分析不是對局部偏差分析的簡單匯總,需要對局部偏差分析結果進行綜合分析,其結果更能顯示代表性和規律性,對費用控制工作在較大范圍內具有指導作用。

      2.絕對偏差與相對偏差

      絕對偏差是指實際值與計劃值比較所得到的差額。

      相對偏差則是指偏差的相對數或比例數,通常是用絕對偏差與費用計劃值的比值來表示。

      3.績效指數

      1)費用績效指數(Cost Performance Index,CPI)。

    1

      2)進度績效指數(Schedule Performance Index,SPI)。




    2

      【2017試題·單選題】某工程施工至2016年12月底,已完工程計劃費用2000萬元,擬完工程計劃費用2500萬元,已完工程實際費用為1800萬元,則此時該工程的費用績效指數CPI為( )。
      A.0.8
      B.0.9
      C.1.11
      D.1.25


    『正確答案』C
    『答案解析』本題考查的是工程費用動態監控。費用績效指數=已完工程計劃費用/已完工程實際費用=2000/1800=1.11.


      二、常用的偏差分析方法



    方法

    特點

    橫道圖法

    簡單直觀,便于掌握工程費用的全貌。反映的信息量少,應用具有一定的局限性

    時標網絡圖法

    具有簡單、直觀的優點,可用來反映累計偏差和局部偏差,但實際進度前鋒線的繪制需要有工程網絡計劃為基礎

    表格法

    靈活、適用性強,可根據實際需要設計表格;信息量大,可反映偏差分析所需的資料,有利于工程造價管理人員及時采取針對措施,加強控制;表格處理可借助于電子計算機,節約大量人力,并提高數據處理速度

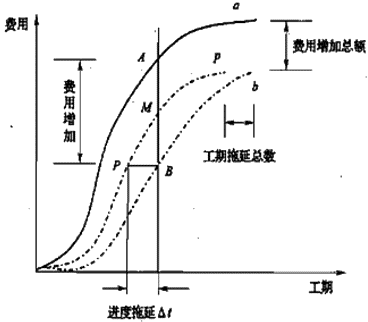

    曲線法

    具有形象、直觀的特點,但很難用于局部偏差分析


    3

      三、偏差產生的原因及控制措施

      (一)偏差產生的原因

      1.客觀原因。包括人工費漲價、材料漲價、設備漲價、利率及匯率變化、自然因素、地基因素、交通原因、社會原因、法規變化等。

      2.建設單位原因。包括增加工程內容、投資規劃不當、組織不落實、建設手續不健全、未按時付款、協調出現問題等。

      3.設計原因。設計錯誤或漏項、設計標準變更、設計保守、圖紙?zhí)峁┎患皶r、結構變更等。

      4.施工原因。施工組織設計不合理、質量事故、進度安排不當、施工技術措施不當、與外單位關系協調不當?shù)取?/p>

      【結論】建設單位糾偏的主要對象是自己原因及設計原因造成的費用偏差。

      (二)費用偏差的糾正措施

      1.組織措施;2.經濟措施;3.技術措施;4.合同措施



      【例題·單選題】在工程費用監控過程中,明確費用控制人員的任務和職責分工,改善費用控制工作流程等措施,屬于費用偏差糾正的(?。?。
      A.合同措施
      B.技術措施
      C.經濟措施
      D.組織措施


    『正確答案』D
    『答案解析』本題考查的是費用偏差及其表示方法。選項A,合同措施主要是擬定合同條款、參加合同談判,處理合同問題。選項B,技術措施主要是通過技術來解決問題。選項C,經濟措施主要是針對投資,資金的籌集和使用工作。


    • 公開課
    • 輔導課程
    • 免費直播
    新人有禮:體驗課+免費資料+專享優惠
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    單科¥89元起
    查看詳情
    正保刷題寶

    · AI智能組卷

    · 海量試題

    · VIP解鎖全部

    限時免費體驗
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
