    造價工程師考試建設工程案例分析試題2018(二)

    2018-09-14 08:48 來源:建設工程教育網
    打印
    字體:

      2018年造價工程師考試臨近,建設工程教育網為考生準備了2018年造價工程師試題,希望考生在做造價工程師考試建設工程案例分析試題中能夠逐步的提升自己知識點的掌握能力,更多造價工程師試題請關注建設個教育網。考前必看建設工程案例分析試題匯總>>

    造價工程師考試建設工程案例分析試題

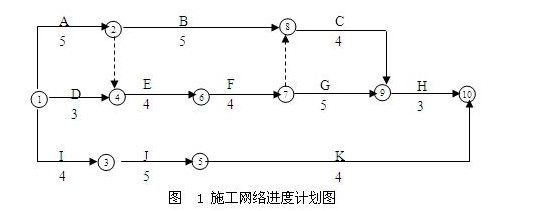

      某工程合同工期21天,工程公司項目經理部技術人員擬定的初始網絡進度計劃如圖1所示。在公司協調會上,設備供應部門提出,工作F、J使用的同種機械只能租賃到1臺,因此,該兩項工作只能按先后順序施工。
    建設工程案例分析試題
      問題:
      1)從工期控制的角度出發,工作F、J哪一項先施工較合理?說明理由并進行進度計劃調整,繪制新網絡圖。調整后的關鍵工作有哪些?工期為多少天?
      2)經上述調整后的合理計劃被批準為正式進度計劃。但在開工后,由于工作I的時間延誤,使工作J的開始作業時間推遲3天。工作J每推遲1天開工費用損失500元,總工期每拖延1天罰款700元。受上述事件的影響,該工程的總工期將為多少天?綜合費用增加多少元?
      3)在發生問題(2)所述情況后,若通過壓縮工作的持續時間來調整進度計劃,從經濟的角度考慮,應壓縮哪些工作的持續時間?每項工作分別壓縮多少天?總工期為多少天?相應增加的綜合費用為多少元?各項工作可壓縮時間及壓縮每1天需增加的費用見網絡調整相關數據表。
      網絡調整相關數據表1

    工作名稱
    可壓縮時間(天)
    每壓縮1天增加費用(元/天)
    K
    2
    350
    G
    2
    400
    H
    1
    750
    C
    2
    200

    造價工程師考試建設工程案例分析試題答案

      1)【答案】從工期控制的角度,先施工工作J,后施工工作F較合理。因為根據約束條件,可有兩個備選方案:方案1是先工作J后工作F計算的工期為21天;方案2是先工作F后工作J計算的工期為22天,方案1較合理。

      調整結果繪制成新網絡圖,如圖2所示。

    建設工程案例分析試題

      調整后的關鍵線路有兩條,關鍵工作有:A、E、F、G、H、I、J,工期為21天。

      2)【答案】由于工作I的時間延誤,使工作J的開始作業時間推遲3天,由于是關鍵工作,則該工程的總工期將為21+3=24(天);綜合費用增加:500×3+700×3=3600(元)。

      3)【答案】工作J已經推遲3天情況后從經濟角度:

     ?、偈紫葔嚎sG工作1天,

      綜合費用增加變?yōu)?00×3+400+700×2=3300(元)

     ?、谄浯卧偻瑫r壓縮G工作和C工作各1天,

      綜合費用增加變?yōu)?00×3+400×2+200+700=3200(元)

      ③由于壓縮H工作1天增加的費用750元大于延長1天罰款700元,從經濟角度考慮,不再壓縮。

      結論:壓縮G工作2天;壓縮C工作1天,總工期22天,增加的綜合費用為3200元。

      以上便是為考生準備的造價工程師考試建設工程案例分析試題,希望對考生備考有所幫助,考試臨近,備考心慌,為了幫助考生更高效、更快速地通過2018年一級造價工程師考試,網校特推出了84分集訓營課程,200小時老師網課,考前9天封閉式集訓,讓老師手把手帶你學,40天高分逆襲,逆戰來也?。?a target="_blank" href="http://www.accreditedmedicalassistantprograms.com/zhuanti/2018zjjxy/index.shtml">現在加入>>

    考前9天封閉式集訓  40天高分逆襲   現在加入>>

    • 公開課
    • 輔導課程
    • 免費直播
    新人有禮:體驗課+免費資料+專享優惠
    精品題
    上千道典型習題
    仿真密卷 3
    仿真歷年考點題
    專業題目解析
    單科¥89元起
    查看詳情
    建筑刷題寶

    · 全國聯考

    · 模擬實戰

    · 歷年真題

    免費 掃碼免費做題
    學習社區
    • 備考交流
    • 微信
    • 抖音
    • 視頻號
    拒絕盲目備考,加學習群共同進步!
    尋找學習搭子
    回到頂部
    折疊
