單選題

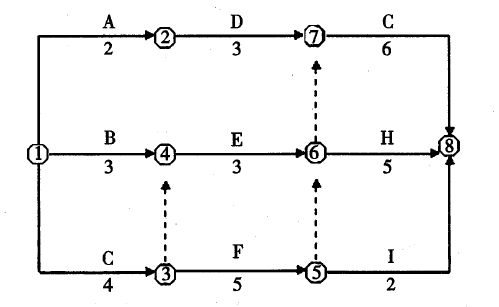

工程項目雙代號網絡計劃如圖所示,工作E的最遲開始時間是(?。┨?。
A、4
B、6
C、8
D、10
【正確答案】 B
【答案解析】本題考查的是制定進度計劃的方法。本網絡圖的關鍵線路為①-③-⑤-⑥-⑦-⑧,工期為15天。故LSC=15-6=9(天);LSH=15-5=10(天);故LFE=min{9、10}=9(天),LSE=9-3=6(天)。
