關鍵工作和關鍵線路典型例題(一)

2012-07-04 18:11  來源:  字體:  打印 收藏

 2025年二級建造師新課熱招中 搶跑趁現在

  例題1:

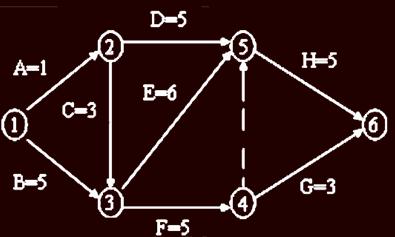

  【背景資料】某工程項目的雙代號網絡見下圖。(時間單位:月)

  【問題】

  1.計算時間參數。

  2.判斷關鍵工作與關鍵線路。

  3.請繪制最早時間雙代號時標網絡圖。

  4.假設由于非承包人原因導致F工作延誤3個月,并且G工作使用一臺專用施工設備(即其他工作均不使用該設備,該設備為承包人的自有設備),該設備的臺班費為1000元,其中,每一個臺班的折舊費為620元,每月按照30天計算,每天安排一個臺班。承包人是否能索賠?如能,計算索賠金額。

  【參考答案】

  1.計算時間參數

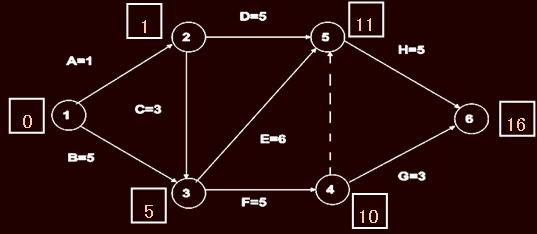

  采用節點法計算時間參數,計算結果見下圖。

  計算過程如下:

 ?。?)計算節點最早時間。

  計算方法:最早時間:從左向右累加,取最大值。

 ?。?)計算節點最遲時間。

  最遲時間計算方法:從右向左遞減,取小值。

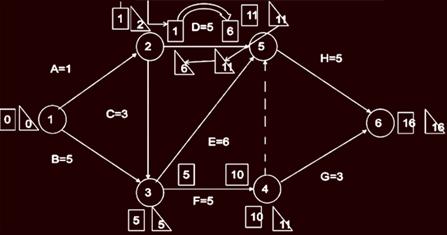

 ?。?)計算工作的六個時間參數。

  自由時差:該工作在不影響其緊后工作最早開始時間的情況下所具有的機動時間。

  總時差:該工作在不影響總工期情況下所具有的機動時間。

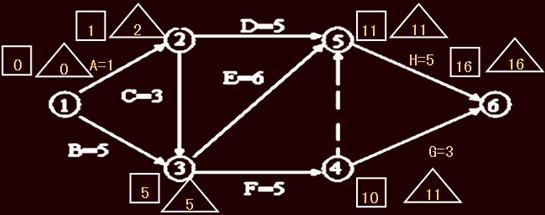

  2.判斷關鍵工作與關鍵線路

  關鍵線路為1-3-5-6,計算工期為16個月。

  3.最早時間雙代號時標網絡圖見下圖。

  補充:一種為最早時間雙代號時標網絡,第二種是最遲時間的雙代號時標網絡。

 ?。?)計算各節點最早時間(從左向右累加,取大值)

 ?。?)繪制時標

  (3)將節點按照最早時間標注在時標圖中

 ?。?)將每項工作按照邏輯關系標注在時標圖中

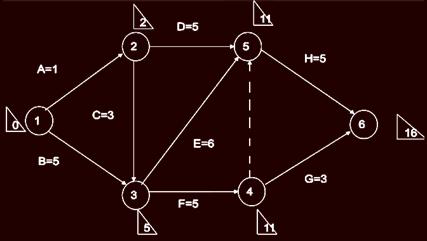

最遲時間時標網絡圖

  最遲時間的雙代號時標網絡繪制步驟如下:

  (1)計算各節點最遲時間(△)

 ?。?)繪制時標

 ?。?)將各節點按照最遲時間標注在時標圖中

  (4)將各項工作按照邏輯關系標注在時標圖中

  4.索賠金額。由于F工作的自由時差為0,因此F工作延誤3個月將導致其緊后工作G的最早開始時間延誤3個月,因此索賠金額=3×30×1×620=55800元。
