2010年一級建造師考試《建筑工程》強化訓練(六)
某工程項目雙代號時標網絡計劃如圖1所示,該計劃執行到第35天(第35天已完成),其實際進度如圖中前鋒線所示。執行到第40天(第40天已完成)時如圖2所示。


問題:
(1)建設工程實際進度和計劃進度的比較方法有哪些?

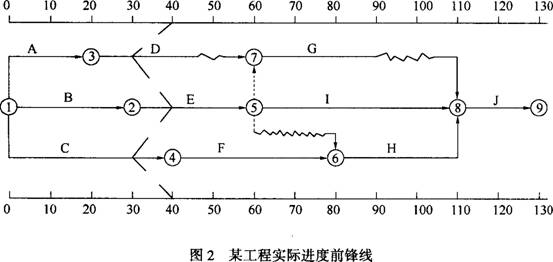

?。?)由圖1,分析目前實際進度對后續進度和總工期的影響。

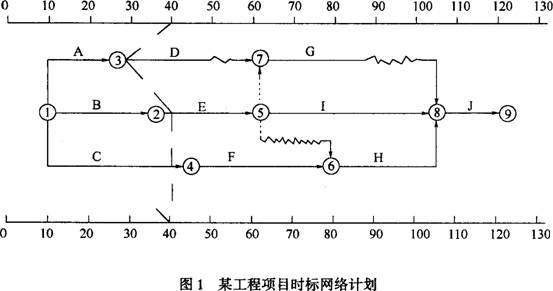

(3)由圖2,分析目前實際進度對后續進度和總工期的影響,并提出調整措施。
